------------------------------
1. LES CINQ OUTILS CÔTE À CÔTE
------------------------------
| Outil | Unité | Production par unité | Prix par unité (série) | Prix du kWh | Part pilotable | Investissement par GWh annuel | Ce qu'il lui faut | Qui paie |
| Hydroloop V14 | centrale de 240 MW d'éolien, 588 MWh de stockage | 885 GWh | 364 M€ | 28 €/MWh (27,6 en Francis) | 19 % | 0,41 M€ | crête de 15 à 20 km à plus de 6,5 m/s, versant de 300 m, poste HTB | États, grands énergéticiens |
| Hydroloop V16 Pacha 2 | une V14 avec 30 km de canal de ceinture, un lac de pluie de 8 millions de m³ et une Pelton de pluie | 1 125 GWh, et 196 millions de m³ d'eau régulée | 404 M€ (40 de plus que la V14) | 24 €/MWh | 21 %, et le lac sous la main | 0,36 M€ ; les 40 M€ ajoutés rapportent 240 GWh, 0,17 M€ par GWh | une V14 sous une montagne à plus de 2 000 mm de pluie, un vallon fermable, rien dessous | États, énergéticiens, agences de l'eau |
| Hydroloop V11 | centrale de 60 MW d'éolien, 147 MWh de stockage | 226 GWh | 109 M€ | 35 €/MWh (34,8 en Francis) | 20 % | 0,48 M€ | versant de 300 m, crête de 5 km ventée | énergéticiens, collectivités |
| Hydroloop V16 Pacha 1 | une V11 avec 20 km de canal, un lac de 2 millions de m³ et une Pelton de pluie de 4,3 MW | 312 GWh, et 82 millions de m³ d'eau régulée | 131 M€ (22 de plus que la V11) | 29,4 €/MWh | 22 % | 0,42 M€ ; 0,26 M€ par GWh ajouté | une V11 sous un versant à plus de 1 500 mm, 140 km² captables | énergéticiens, collectivités, agences de l'eau |
| Hydroloop V3 révisée | module de 1 MW, 12 MWh | 24,8 GWh | 12,7 M€ | 36 €/MWh (33,5 en Francis) | 25 % | 0,51 M€ | versant de 160 m avec ruisseau | collectivités, coopératives |
| Hydroloop V15 Canyon | batterie à haute chute de 300 MW, 2 940 MWh, 1 500 m de chute | 986 GWh rendus en pointe, 405 GWh produits en moyenne (170 à 492 selon la crête) | 655 à 770 M€ | 46 €/MWh de service, 69 livré | 100 % : c'est son métier | 0,66 M€ par GWh rendu | rempart de 1 000 à 2 000 m à moins de 5 km, ville ou poste à portée, surplus sur le réseau | États, énergéticiens, villes (froid, eau, incendie) |
| Hydroloop V16 Pacha 3 | une V15 côtière ou de fosse avec 30 km de canal et un lac de 4 millions de m³, la grande Pelton sur la pluie hors pointe | 251 GWh de plus, 49 GWh de pompage libérés, 200 millions de m³ d'eau douce rendus à la côte | 706 M€ (51 de plus que la V15) | 25,2 M€ par an de produit en plus, 0,20 M€ par GWh ajouté | 100 % | 0,20 M€ par GWh ajouté | une V15 sous une montagne arrosée qui tombe dans la mer ou dans une fosse, jamais au-dessus d'une ville | États, énergéticiens, villes côtières (eau) |
| Panneau hybride industriel | module de 62 kWc solaire et 10 kW éolien sur mât de 20 m | 80 à 103 MWh | 65 000 € | 56 à 68 €/MWh | 0 % | 0,65 à 0,8 M€ | 280 m² de terrain déjà occupé, un propriétaire | le propriétaire du site, sur sa facture |
| Titan Claudia 4 côtière | tour de 262 m, rotor de 10 MW, 47 200 m² louables | 36,9 GWh | 76,4 M€ | 112 €/MWh | 0 % (centre de données pilotable) | 2,1 M€ | un quai venté, un opérateur de centre de données | loyers et électricité vendue sur place |
| Titan Claudia 4 Paris | tour de 260 m, 86 600 m² louables | 8,2 GWh | 111,9 M€ | 330 €/MWh | 0 % | 13,6 M€ | un terrain en quartier d'affaires | loyers |
Cinq lectures de ce tableau :
* Au kWh, l'Hydroloop est imbattable : 28 à 36 €/MWh, et c'est la seule des cinq qui stocke. Mais elle a besoin d'un relief venté avec un poste électrique, et ces sites sont comptés : 87 000 bons sites dans le plan A.
* La Pacha est le kWh ajouté le moins cher du site : 0,17 à 0,26 M€ par GWh annuel, trois fois moins qu'une centrale neuve, parce qu'elle ne construit ni éolienne ni bassin ni conduite, seulement un canal, une digue en argile et une Pelton de pluie sur une centrale qui existe. Elle fait passer la V14 de 28 à 24 €/MWh et la V11 de 35 à 29,4. Et elle vend une seconde chose : l'eau régulée, 82 à 200 millions de m³ par an et par centrale, qui vaut plus que le kWh partout où une vallée sèche l'été ou déborde l'hiver. Sa limite est la pluie : 1 500 mm au moins, et la pluie n'est pas là où le charbon brûle, c'est la page de ses
emplacements qui le montre.
* La V15 Canyon ne se compare pas aux autres au kWh produit : elle vend des kWh déplacés et de la puissance garantie, 46 €/MWh de service contre 120 à 200 pour une batterie lithium, et elle est la seule à être en ville, d'où ses services : le froid d'altitude pour les habitants, les écoles, les hôpitaux et les quartiers, le redémarrage après black-out, la défense incendie du rempart, l'eau douce sur la côte.
* Le panneau hybride coûte deux fois plus cher au kWh, mais il ne vend pas au même endroit : son kWh à 60 €/MWh remplace un kWh acheté 100 à 250 sur le site qui l'installe, il n'a besoin ni de relief ni de ligne nouvelle, et il se décide par cent millions de propriétaires, pas par cent États.
* La Titan Claudia n'est pas une centrale, c'est un immeuble : 2 M€ par GWh, mais 47 200 à 86 600 m² de bâtiment par tour, et le centre de données sous sa jupe est la charge pilotable dont le réseau a besoin. Elle compte pour les villes, pas pour les TWh.
------------------------------
2. LA RÈGLE D'AFFECTATION : CHAQUE SOLUTION LÀ OÙ ELLE EST LA MOINS CHÈRE
------------------------------
| Type de site | Solution | Pourquoi |
| Crête de 15 à 20 km à plus de 6,5 m/s, versant de 300 m, poste HTB à portée | Hydroloop V14 | le kWh le moins cher de la planète, 28 €/MWh, les 5 000 meilleurs sites |
| La même crête sous une montagne à plus de 2 000 mm de pluie, avec une courbe de niveau pour 30 km de canal et un vallon fermable sans village dessous | Hydroloop V16 Pacha 2 | 24 €/MWh, 240 GWh de plus pour 40 M€, 196 millions de m³ d'eau régulée : 800 des 5 000 V14, sur les façades au vent des continents |
| Versant de 300 m avec 5 km de crête ventée : plateaux, moyenne montagne, anciens sites miniers | Hydroloop V11, V12 sur les sites secs | la base du plan, dix fois plus de sites que la V14 |
| Le même versant à plus de 1 500 mm de pluie, avec 140 km² captables et un vallon pour le lac ; les lacs de montagne et les retenues qui existent déjà | Hydroloop V16 Pacha 1 | 29,4 €/MWh, 86 GWh de plus pour 22 M€ : 1 500 des 4 600 V11, un tiers, de l'Écosse aux Vosges, des Ghats aux Andes |
| Versant de 300 à 600 m court, avec ou sans torrent | Hydroloop V7, V6, V5 révisées | la puissance ferme des massifs humides, 14 GWh garantis 365 jours par torrent |
| Colline de 160 m, carrière, friche de versant | Hydroloop V3 ou V4 révisée, module de 1 MW, Francis réversible en série | la centrale qu'une collectivité décide seule |
| Site de centrale à charbon ou à gaz avec relief à proximité | Grappe Hydroloop sur le poste existant | le raccordement est ce qui coûte le plus cher et le plus long à refaire |
| Ferme de plus de 10 ha, usine, centre logistique, grande surface | Panneaux hybrides, 2 à 5 par site | terrain plat déjà occupé, consommation sur place, mât de 20 m à côté des bâtiments |
| Pied de pylône, poste électrique, talus d'autoroute ou de voie ferrée, digue, barrage, friche, décharge | Panneaux hybrides, 1 à 5 par site | foncier public ou à propriétaire unique, déjà raccordé : une décision en pose des centaines de milliers |
| Entre les grandes éoliennes d'un parc existant ou d'une centrale Hydroloop | Panneaux hybrides, 10 à 20 par machine | le vent est garanti, le raccordement et l'entretien sont là |
| Île, réseau isolé, zone cyclonique | Panneaux hybrides repliables au sol, Hydroloop V3 ou V4 s'il y a 160 m de relief, Pacha 1 côtière sur les îles volcaniques arrosées | ils remplacent le diesel, pas le charbon : les derniers 8 % |
| Quai de port de commerce, ville côtière ventée | Titan Claudia 4 côtière | une centrale de 37 GWh qui loue 47 200 m² et loge un centre de données |
| Quartier d'affaires d'une grande ville | Titan Claudia 4 Paris | un immeuble de 86 600 m² qui produit 8 GWh, remboursé en 4,5 ans si le terrain est offert |
| Rempart de 1 000 à 2 000 m à moins de 30 km d'une métropole, falaise côtière, fosse de mine très profonde | Hydroloop V15 Canyon, complète si la crête donne 6 m/s | la batterie de la ville, 300 MW chaque soir, le froid de ses quartiers et de ses bâtiments publics, son eau sur la côte ; la page des meilleurs emplacements en liste trente-cinq régions |
| Le même rempart sur une côte ou une fosse, sous une montagne arrosée, sans ville sous le lac | Hydroloop V16 Pacha 3 | 251 GWh de plus hors pointe et 200 millions de m³ d'eau douce par an : 250 des 1 000 V15, fjords, Ghats, Taïwan, Chocó, Serra do Mar, Sud chilien, Fiordland |
| Désert, forêt, zone protégée, terre agricole en culture sans bâtiment | Rien | le plan n'en a pas besoin |
------------------------------

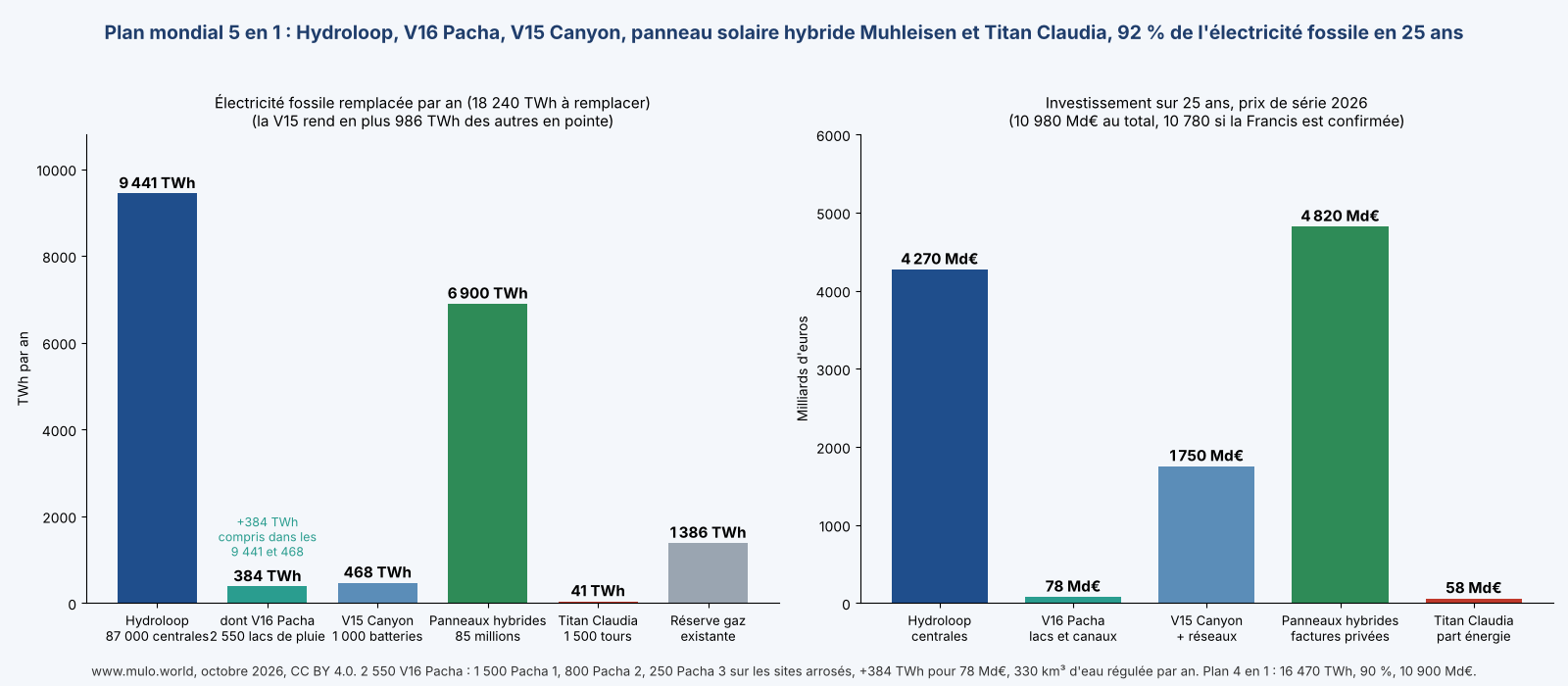

3. LE MIX : 16 854 TWh, 92 % DE L'ÉLECTRICITÉ FOSSILE, POUR 10 980 MILLIARDS, AVEC SON STOCKAGE ET SON EAU
------------------------------
| Solution | Unités | TWh par an | Part des fossiles | Investissement | Qui paie | Ce qu'elle apporte au mix |
| Hydroloop, plan A | 87 000 centrales : 5 000 V14, 4 600 V11 ou V12, 17 000 V7, V6 ou V5 révisées, 60 000 modules de 1 MW | 9 120 | 50 % | 4 270 Md€ de centrales | États, énergéticiens, collectivités | la moitié de l'énergie, 1 800 TWh pilotables, 5,4 TWh de stockage, 538 GW de Pelton, 50 TWh garantis 365 jours |
| Option V16 Pacha sur les centrales arrosées | 2 550 lacs de pluie : 1 500 Pacha 1 sur les V11, 800 Pacha 2 sur les V14, 250 Pacha 3 sur les V15 côtières et de fosse ; 2 550 canaux de ceinture, 62 000 km | +384 (129 Pacha 1, 192 Pacha 2, 63 Pacha 3) | +2,1 % | 78 Md€ (33 Pacha 1, 32 Pacha 2, 13 Pacha 3) | États, énergéticiens, agences de l'eau et villes côtières | le kWh ajouté le moins cher du plan, 14 GW de Pelton de pluie, 10 TWh de pluie turbinable en réserve saisonnière, 330 km³ d'eau régulée par an dont 50 d'eau douce côtière, 90 TWh de pompage libérés sur le réseau |
| Hydroloop V15 Canyon | 1 000 batteries à haute chute sur les remparts des grandes villes, 600 complètes avec éoliennes et panneaux hybrides, 400 en batterie avec panneaux hybrides, 300 côtières avec dessalement | 405 produits, 986 rendus en pointe pour les autres | 2,2 % produits | 747 Md€, pris dans la ligne réseaux et stockage qui passe à 1 750 Md€ au total (1 000 de réseaux et d'interconnexions) | États, énergéticiens, villes | 2,9 TWh de stockage, 300 GW rendus chaque soir pendant dix heures, 200 GW de froid pour les habitants et les bâtiments publics, le redémarrage de mille villes, l'eau douce de 120 millions d'habitants côtiers |
| Panneaux hybrides industriels | 85 millions de modules : 31,6 M sur les sites à propriétaire unique, 37,5 M sur les usines, 16 M sur les fermes (40 % du gisement) | 6 900 | 38 % | 4 820 Md€ | cent millions de propriétaires, sur leur facture | l'autre moitié, sans relief, sans ligne nouvelle, sans budget public |
| Titan Claudia 4 | 1 500 tours : 1 000 côtières, 500 en quartier d'affaires | 41 | 0,2 % | 58 Md€ de part énergie (132 avec les bâtiments) | loyers, électricité vendue sur place | 90 millions de m² de bâtiments dont 42 millions de centres de données, la charge pilotable des villes |
| Total | | 16 854 | 92 % | 10 980 Md€ (10 780 si la Francis est confirmée) | 6 100 publics ou énergéticiens, 4 880 privés | 850 GW de puissance pilotable le soir, 8,3 TWh de stockage cyclé chaque jour, 10 TWh de pluie en réserve, 330 km³ d'eau |
| Réserve | centrales à gaz existantes, biomasse, îles | 1 386 | 8 % | 0 | | tournent 4 % du temps au lieu de 50 % |
Pourquoi ce dosage et pas un autre :
* La Pacha n'ajoute pas de centrales, elle en améliore 2 550. Les nombres viennent de la pluie : un tiers des 4 600 sites de V11 sont sur des façades au vent à plus de 1 500 mm (Écosse, Galice, Vosges, Cévennes, Dinarides, Japon, Nouvelle-Zélande, Chili), un sixième des 5 000 V14 ont une montagne entière à plus de 2 000 mm derrière leur crête (Highlands, fjords, Ghats, Taïwan, Serra do Mar, Andes du Pacifique), un quart des 1 000 V15 sont côtières ou de fosse sous un relief arrosé. Ces parts sont lues sur la page des
emplacements de la Pacha, 114 sites nommés, et elles sont bonnes à plus ou moins 50 %.
* 78 milliards pour 384 TWh, c'est 0,20 M€ par GWh annuel, contre 0,41 pour une V14 neuve et 0,7 pour un panneau : c'est le meilleur investissement du plan, et c'est pour cela qu'on le prend en entier plutôt que d'ajouter des centrales. Au-delà de 2 550, il n'y a plus de pluie : la Pacha ne va pas au Shanxi ni dans le Powder River.
* Les 330 km³ d'eau régulée ne sont pas dans le prix du kWh. Une Pacha 2 rend 196 millions de m³ par an à sa vallée en écrêtant ses crues, une Pacha 3 rend 200 millions de m³ d'eau douce à une côte qui dessale. Si les agences de l'eau payaient l'eau 0,10 € le m³, les 78 milliards seraient remboursés en trois ans par l'eau seule ; le plan ne le compte pas, il le signale.
* L'Hydroloop s'arrête au plan A, 87 000 centrales sur les bons sites. La seconde moitié vient des panneaux hybrides, dont les meilleurs gisements coûtent 0,65 à 0,8 M€ par GWh annuel, sans relief, sans ligne et sans décision d'État.
* La V15 Canyon ne s'ajoute pas au budget, elle donne une forme à la ligne « réseaux, interconnexions, stockage de longue durée » du plan A, qui reste à 1 750 Md€ : 747 pour mille V15 et 1 000 pour les réseaux. Les 250 Pacha 3 sont comptées dans la ligne Pacha, 13 Md€.
* Les panneaux hybrides s'arrêtent à 85 millions, pas 109 : tout ce qui est à propriétaire unique (31,6 M), toutes les usines (37,5 M), 40 % des fermes (16 M). Les 24 millions de fermes restants et les 25 à 50 millions possibles sur les sites Hydroloop sont la marge du plan.
* La Francis : ce matin, la machine a été rechoisie version par version (détail sur le
plan Hydroloop). Francis réversible à vitesse variable sur les modules de 1 MW et sur les V7, V11 et V14 à eau propre ; Pelton sur torrent, sur les Pacha et sur la V15. Environ 200 milliards de moins sur le plan et 3,4 milliards par an sur les modules. Le total de 10 980 les garde en attendant qu'un constructeur les confirme ; le chiffre bas, 10 780, est écrit à côté.
* La Titan Claudia s'arrête à 1 500 tours parce que c'est l'immobilier qui la limite, pas l'énergie : 42 millions de m² de centres de données, la moitié du parc mondial actuel.
| Le plan 5 en 1 | Valeur | Remarque |
| Électricité fossile remplacée | 16 854 TWh par an | 92 % des fossiles, 52 % de l'électricité totale ; le plan 4 en 1 disait 90 % |
| Puissance pilotable le soir | 850 GW | 538 GW de Pelton dans les 87 000 centrales, 300 GW dans les 1 000 V15, 14 GW de Pelton de pluie : 40 % de la puissance moyenne fossile à remplacer, rendue à heure fixe |
| Stockage | 8,3 TWh cyclés chaque jour, 10 TWh de pluie en réserve | 5,4 TWh dans les centrales, 2,9 dans les V15, déplacés jusqu'à 2 600 TWh par an vers la pointe ; les 2 550 lacs de pluie tiennent 10 TWh d'eau turbinable qui se renouvelle avec les saisons |
| Eau régulée | 330 km³ par an | 123 par les Pacha 1, 157 par les Pacha 2, 50 d'eau douce par les Pacha 3 sur les côtes : un quart du débit annuel du Congo, rendu en étiage à des vallées qui en manquent |
| Investissement sur 25 ans | 10 980 Md€, 439 Md€ par an | un quart de ce que le monde investit déjà chaque année dans l'énergie propre ; 10 780 si la Francis est confirmée |
| Comparaison avec le budget militaire mondial | 18 % des dépenses militaires de la planète sur 25 ans | 2 718 milliards de dollars en 2024 selon le SIPRI, environ 2 500 milliards d'euros par an, soit 62 500 milliards sur 25 ans à niveau constant |
| Dont budget public ou énergéticiens | 6 100 Md€ | le plan A Hydroloop avec ses réseaux et ses lacs de pluie |
| Dont factures privées et loyers | 4 880 Md€ | panneaux et tours : chaque unité se rembourse sur ce qu'elle remplace ou loue |
| Photovoltaïque à installer | 5 900 GWc | 236 GWc par an, 40 % de la production mondiale actuelle de panneaux |
| Grandes éoliennes | 2 430 GW | la contrainte du plan A ; la Pacha n'en ajoute aucune |
| Canaux de ceinture et digues en argile | 62 000 km de canal, 2 550 lacs de 2 à 8 millions de m³ | du terrassement, de l'argile et du gravier : la chaîne industrielle qui existe partout |
| Emprise nouvelle | 300 000 km² de relief pour l'Hydroloop, 1 000 km² de lacs de pluie, 0 pour le reste | 0,2 % des terres émergées ; les versants captés restent ce qu'ils sont, le canal les borde |
| CO2 évité | 13,3 milliards de tonnes par an | un tiers des émissions énergétiques mondiales |
| Emplois | 5 millions pendant 25 ans, 1 million permanents | sur les sites, non délocalisables ; les canaux et les digues en ajoutent dans les vallées de montagne |
------------------------------
4. CE QUE LES CINQ FONT ENSEMBLE QU'AUCUN NE FAIT SEUL
------------------------------
*
Le stockage de l'un lisse la production de l'autre. Les 87 000 centrales Hydroloop ont 5,4 TWh de bassins et 700 GW de pompes dimensionnés pour leur propre vent et leur propre soleil. Raccordées au même réseau que 85 millions de panneaux hybrides, elles pompent aussi le surplus des panneaux aux heures de prix bas ou négatifs et le rendent le soir : cyclés chaque jour, les bassins peuvent faire passer jusqu'à 1 600 TWh par an par le stockage. C'est ce couple qui permet d'annoncer 92 % au lieu des 50 % que le seul coût des centrales autoriserait.
*
La pluie remplit ce que les pompes remplissaient. Sur 2 550 centrales, le lac de pluie remplit le bassin haut toute l'année : une Pacha 2 pompe 18 GWh au lieu de 132, et ses 240 MW d'éolien se vendent en direct. Les 90 TWh de surplus de réseau que ces centrales ne pompent plus restent disponibles pour les V15 et les autres centrales : la Pacha libère du stockage ailleurs en même temps qu'elle produit. Et ses 10 TWh de pluie en réserve sont un stockage d'une autre nature, saisonnier : le lac se remplit en hiver ou en mousson et se vide en étiage, quand les rivières sont basses et les prix hauts.
*
Le stockage a une forme : la V15 Canyon. Mille batteries à haute chute sur les remparts qui dominent les grandes villes : 2,9 TWh de stockage, 300 GW rendus chaque soir pendant dix heures, 986 TWh par an déplacés vers la pointe à 46 €/MWh de service. Chaque V15 y apporte 580 MW de froid d'altitude pour les habitants, les écoles, les hôpitaux et les quartiers, le redémarrage de la ville après un black-out, la défense incendie de son rempart et, sur la côte, l'eau douce de 400 000 habitants ; les 250 Pacha 3 y ajoutent 200 millions de m³ d'eau douce de pluie chacune, sans dessaler. Avec les 538 GW de Pelton des centrales et les 14 GW de Pelton de pluie, le plan a 850 GW de puissance garantie le soir.
*
L'eau et l'électricité se paient l'une l'autre. Une vallée qui reçoit 196 millions de m³ régulés par an, écrêtés en crue et rendus en étiage, a une raison d'accueillir la centrale qui n'a rien à voir avec le kWh ; une ville côtière qui reçoit 200 millions de m³ d'eau douce de pluie ferme son usine de dessalement. C'est la jambe que les quatre premiers outils n'avaient pas : les agences de l'eau, les irrigants et les villes qui dessalent deviennent des payeurs du plan.
*
Le foncier de l'un accueille l'autre. Entre les 40 grandes éoliennes d'une V14, le terrain est venté, raccordé et entretenu : 25 à 50 millions de panneaux hybrides possibles sur les sites Hydroloop, que le plan ne compte pas. C'est sa marge, avec celle des fermes.
*
Les villes consomment ce que les campagnes produisent. Une Titan Claudia 4 produit 37 GWh et son centre de données en consomme 150 à 250 : la tour est d'abord une charge pilotable au coeur de la ville, et une vitrine de 262 m de ce que le plan construit ailleurs.
*
Trois chaînes industrielles au lieu d'une. Le goulot du plan Hydroloop est la grande éolienne, 2 430 GW. Les panneaux hybrides font leur éolien avec des tôles et des roulements de catalogue ; la Pacha fait son travail avec des pelleteuses, de l'argile et du gravier, 62 000 km de canal en vingt ans, trois fois le réseau autoroutier français, par des entreprises de terrassement qui existent dans chaque vallée. Aucun des trois ne prend une nacelle à l'autre.
*
Quatre décideurs au lieu d'un. L'Hydroloop se décide en conseil des ministres et en conseil d'administration ; le panneau hybride dans une cour de ferme ; la Titan en conseil municipal ; la Pacha au comité de bassin, avec les irrigants et la ville d'en bas. Un plan qui ne dépend que des États attend les États ; celui-ci avance sur quatre jambes.
------------------------------
5. LE CALENDRIER : TROIS PHASES EN 25 ANS
------------------------------
| Phase | Années | Hydroloop et Pacha | Panneaux hybrides | Titan Claudia | Résultat |
| 1. Prototypes mesurés | 2027 à 2029 | une V2 sur ruisseau (12 M€), lidar de 12 mois sur les 100 premiers sites, reconnaissance géologique de dix remparts pour la première V15 ; pour la Pacha, un pluviographe et une station hydrométrique sur dix versants des sites A, et une première Pacha 1 sous un lac de montagne qui existe déjà (Vosges, Picos, Highlands), où il n'y a qu'un canal et une Pelton de pluie à construire, 25 M€ | un prototype mesuré un an, puis une série de 100 sur un seul gisement, 6,5 M€ | une tour côtière (92 à 96 M€), calcul de résonance du mât de 160 m | environ 180 M€, et des chiffres mesurés à la place des calculs, dont trente ans de pluie reconstitués sur les dix premiers versants |
| 2. Plan A et sites à propriétaire unique | 2029 à 2039 | 87 000 centrales, 8 700 par an ; les 300 premières V15 au-dessus des villes qui brûlent le plus de charbon ; les Pacha 1 et 2 se construisent avec leur centrale de base, lac et canal d'abord, parce que c'est le lac qui remplit le bassin haut dès la mise en eau : 1 500 lacs en dix ans | 31,6 M de modules sur pylônes, parcs éoliens, autoroutes et rail, friches, barrages, aéroports, ports, sites techniques, commerces | 300 tours | 51 % des fossiles par l'Hydroloop et la Pacha, 14 % par les panneaux, 65 % en 2039 |
| 3. Usines, fermes, villes | 2039 à 2051 | entretien, repowering, grappes sur les sites de centrales fossiles fermées ; les 700 autres V15 et les 250 Pacha 3 avec elles ; les 1 050 dernières Pacha 1 et 2, dont celles qu'on ajoute après coup à des centrales construites en phase 2 | 37,5 M de modules sur les usines, 16 M sur les fermes | 1 200 tours | 92 % en 2051, réserve gaz pour les 8 % restants |
Les sites à propriétaire unique passent avant les usines et les fermes parce qu'une seule décision y pose des centaines de milliers de modules. Les Pacha passent avec leur centrale de base, pas après, parce qu'une Pacha construite en même temps que sa V14 ne coûte que 40 M€ de plus, et qu'une V14 qu'on transforme après coup coûte le même canal mais perd dix ans de pluie. La cadence du fossile suit : 3 à 4 % de départs en retraite par an, 25 ans, personne n'est licencié pour faire de la place à une centrale.
------------------------------
6. LES SIX RÉSERVES À LIRE AVANT DE CITER CETTE PAGE
------------------------------
*
Les réserves de chaque page restent entières. Les centrales Hydroloop ne garantissent qu'un cinquième de leur production à heure fixe ; les panneaux hybrides sont calculés, pas mesurés, et leurs nombres de sites sont bons à plus ou moins 50 % ; la Titan Claudia suppose un opérateur de centre de données et un mât de 160 m sans précédent ; la V15 ajoute des pompes à la limite du prouvé et une règle de sûreté au-dessus des villes qui ne souffre pas d'exception. Le 5 en 1 additionne des potentiels, pas des certitudes.
*
La pluie est une moyenne. Les 384 TWh des Pacha sont calculés sur un modèle horaire à 2 000 mm de pluie moyenne, 50 % de ruissellement et un lac à dix fois le bassin haut. Une année sèche donne la moitié de la pluie et le lac se vide en fin d'été : la centrale redevient sa base, une V11 ou une V14 ordinaire, et ne perd rien de ce qu'elle était ; mais les 384 TWh sont une moyenne sur trente ans, pas un chiffre garanti chaque année. Le nombre de 2 550 sites arrosés est lu sur des atlas et il est bon à plus ou moins 50 % ; à 1 300 sites, le plan fait 91 %, et à 3 800, 93 %.
*
92 % est brut. 8,3 TWh de bassins et 850 GW de Pelton rendent 2 600 TWh par an à heure fixe, un sixième de l'objectif. Remplacer des centrales qui tournent 24 h sur 24 en hiver demande encore 1 000 Md€ d'interconnexions et la réserve gaz, et c'est pour cela qu'on s'arrête à 92 % et non à 100.
*
Les prix sont des prix de série 2026. À 0,91 M€/MW d'éolien pour l'Hydroloop, 0,5 M€ le kilomètre de canal, 3 € le m³ de lac, 65 000 € le panneau industriel, 76 M€ la tour à partir de la dixième. Au prix du marché de l'éolien, le plan A monte de 15 à 18 % ; à cent millions d'unités, le panneau baisse ; en terrain rocheux ou dans une gorge, le kilomètre de canal double. Les 200 milliards de la Francis sont une économie calculée, à confirmer par un constructeur, et ils ne sont pas retirés du total.
*
Les 4 880 Md€ privés ne sont pas gratuits. Ils se remboursent en 6 à 12 ans sur les factures et les loyers, ce qui suppose du crédit à 4 % et des prix de l'électricité au détail qui restent au-dessus de 100 €/MWh.
*
Le permis, et la digue. Le plan ne marche pas sans trois procédures simplifiées, la centrale sous le seuil de concession pour les modules de 1 MW, le mât de 20 m sur terrain déjà artificialisé, l'immeuble de grande hauteur avec machine tournante. Et deux règles sans exception : jamais une V15 au-dessus d'un quartier sans bassin tampon, jamais un lac de Pacha au-dessus d'un village, parce qu'un lac de 2 à 12 millions de m³ ne se reçoit pas dans un bassin tampon. Le lac de la Pacha est un barrage, avec sa classe, son déversoir, son étude de dangers et sa surveillance, et c'est la leçon de Xe-Pian Xe-Namnoy en 2018 : une digue en argile mal fondée sur un plateau arrosé a tué quarante personnes.
------------------------------
7. CONCLUSION
------------------------------
Cinq outils, quatre décideurs, trois chaînes industrielles, et un seul réseau : 87 000 centrales Hydroloop sur les reliefs ventés font la moitié du travail ; 2 550 d'entre elles, sur les montagnes arrosées, deviennent des V16 Pacha, se remplissent à la pluie, produisent 384 TWh de plus pour 78 milliards et rendent 330 km³ d'eau régulée par an aux vallées et aux côtes ; 1 000 V15 Canyon sur les remparts des grandes villes stockent le surplus des autres et le rendent chaque soir, avec le froid, l'eau et le redémarrage que les villes attendent ; 85 millions de panneaux solaires hybrides Muhleisen sur les parkings, les fermes, les friches et au pied des pylônes font l'autre moitié sans un hectare de nature et sans budget public ; 1 500 tours Titan Claudia logent dans les villes les centres de données qui consomment tout cela. 16 854 TWh par an, 92 % de l'électricité fossile de la planète, 850 GW garantis le soir, 10 980 milliards d'euros en 25 ans, 10 780 si la Francis tient ses promesses, un quart de ce que le monde investit déjà dans l'énergie propre, 13,3 milliards de tonnes de CO2 en moins chaque année et cinq millions d'emplois sur place. Rien ici n'attend une technologie qui n'existe pas : de l'eau, de la pluie, des Pelton et des Francis, des éoliennes, des panneaux, des tôles, de l'argile et du gravier. Ce qui manque, c'est un prototype mesuré de chaque chose, puis cent, puis la série. Les plans, les schémas et les chiffres sont sur ce site, sous licence CC BY 4.0, avec leurs réserves.
------------------------------
