Plan mondial 4 en 1 : les centrales Hydroloop sur les reliefs, les V15 Canyon sur les remparts des grandes villes, les panneaux solaires hybrides Muhleisen sur les terrains déjà occupés et les tours Titan Claudia dans les villes remplacent 90 % de l'électricité fossile de la planète en 25 ans, pour 10 900 milliards d'euros, avec 840 GW de puissance garantie le soir, dont près de la moitié sans budget public. 17/10/26

Le plan 3 en 1 du 16 octobre mettait ensemble le plan Hydroloop, qui décarbone par le haut avec 87 000 grandes centrales de relief, le plan du panneau solaire hybride, qui décarbone par le bas avec des millions de modules sur les parkings, les fermes et les friches, et les tours Titan Claudia, des immeubles qui produisent leur énergie dans les villes. Il laissait son stockage dans une ligne de budget, 1 750 milliards de réseaux et de stockage sans forme. La V15 Canyon lui donne sa forme : mille batteries à haute chute sur les remparts qui dominent les grandes villes, 2,9 TWh de stockage, 300 GW rendus chaque soir pendant dix heures, et quatre services pour les villes, le froid des centres de données, le redémarrage après black-out, la défense incendie et, sur la côte, l'eau douce. Le plan 4 en 1 remplace 16 470 TWh par an, 90 % des 18 240 TWh fossiles, pour 10 900 milliards d'euros au lieu de 11 100, parce que la production propre des V15 remplace 4 millions de panneaux, et il laisse les 10 % restants aux centrales à gaz existantes en réserve. Les chiffres viennent des pages de chaque invention, avec leurs réserves.

Plan mondial 4 en 1 : électricité remplacée et investissement par solution
------------------------------
1. LES QUATRE OUTILS CÔTE À CÔTE
------------------------------

OutilUnitéProduction par unitéPrix par unité (série)Prix du kWhPart pilotableInvestissement par GWh annuelCe qu'il lui fautQui paie
Hydroloop V14centrale de 240 MW d'éolien, 588 MWh de stockage885 GWh364 M€28 €/MWh19 %0,41 M€crête de 15 à 20 km à plus de 6,5 m/s, versant de 300 m, poste HTBÉtats, grands énergéticiens
Hydroloop V11centrale de 60 MW d'éolien, 147 MWh de stockage226 GWh109 M€35 €/MWh20 %0,48 M€versant de 300 m, crête de 5 km ventéeénergéticiens, collectivités
Hydroloop V3 réviséemodule de 1 MW, 12 MWh24,8 GWh12,7 M€36 €/MWh25 %0,51 M€versant de 160 m avec ruisseaucollectivités, coopératives
Hydroloop V15 Canyonbatterie à haute chute de 300 MW, 2 940 MWh, 1 500 m de chute986 GWh rendus en pointe, 405 GWh produits en moyenne (170 à 492 selon la crête)655 à 770 M€46 €/MWh de service, 69 livré100 % : c'est son métier0,66 M€ par GWh rendurempart de 1 000 à 2 000 m à moins de 5 km, ville ou poste à portée, surplus sur le réseauÉtats, énergéticiens, villes (froid, eau, incendie)
Panneau hybride industrielmodule de 62 kWc solaire et 10 kW éolien sur mât de 20 m80 à 103 MWh65 000 €56 à 68 €/MWh0 %0,65 à 0,8 M€280 m² de terrain déjà occupé, un propriétairele propriétaire du site, sur sa facture
Titan Claudia 4 côtièretour de 262 m, rotor de 10 MW, 47 200 m² louables36,9 GWh76,4 M€112 €/MWh0 % (centre de données pilotable)2,1 M€un quai venté, un opérateur de centre de donnéesloyers et électricité vendue sur place
Titan Claudia 4 Paristour de 260 m, 86 600 m² louables8,2 GWh111,9 M€330 €/MWh0 %13,6 M€un terrain en quartier d'affairesloyers

Quatre lectures de ce tableau :

* Au kWh, l'Hydroloop est imbattable : 28 à 36 €/MWh, et c'est la seule des trois qui stocke. Mais elle a besoin d'un relief venté avec un poste électrique, et ces sites sont comptés : 87 000 bons sites dans le plan A, et la seconde moitié du plan B allait chercher des sites moins bons, donc plus chers.
* La V15 Canyon ne se compare pas aux autres au kWh produit : elle vend des kWh déplacés et de la puissance garantie, 46 €/MWh de service contre 120 à 200 pour une batterie lithium, et elle est la seule des quatre à être en ville, d'où ses services : le froid d'altitude pour les centres de données, le redémarrage après black-out, la défense incendie du rempart, l'eau douce sur la côte.
* Le panneau hybride coûte deux fois plus cher au kWh, mais il ne vend pas au même endroit : son kWh à 60 €/MWh remplace un kWh acheté 100 à 250 sur le site qui l'installe, il n'a besoin ni de relief ni de ligne nouvelle, et il se décide par cent millions de propriétaires, pas par cent États.
* La Titan Claudia n'est pas une centrale, c'est un immeuble : 2 M€ par GWh, mais 47 200 à 86 600 m² de bâtiment par tour, et le centre de données sous sa jupe est la charge pilotable dont le réseau a besoin. Elle compte pour les villes, pas pour les TWh.

------------------------------
2. LA RÈGLE D'AFFECTATION : CHAQUE SOLUTION LÀ OÙ ELLE EST LA MOINS CHÈRE
------------------------------

Type de siteSolutionPourquoi
Crête de 15 à 20 km à plus de 6,5 m/s, versant de 300 m, poste HTB à portéeHydroloop V14le kWh le moins cher de la planète, 28 €/MWh, les 5 000 meilleurs sites
Versant de 300 m avec 5 km de crête ventée : plateaux, moyenne montagne, anciens sites miniersHydroloop V11, V12 sur les sites secsla base du plan, dix fois plus de sites que la V14
Versant de 300 à 600 m court, avec ou sans torrentHydroloop V7, V6, V5 réviséesla puissance ferme des massifs humides, 14 GWh garantis 365 jours par torrent
Colline de 160 m, carrière, friche de versantHydroloop V3 ou V4 révisée, module de 1 MWla centrale qu'une collectivité décide seule
Site de centrale à charbon ou à gaz avec relief à proximitéGrappe Hydroloop sur le poste existantle raccordement est ce qui coûte le plus cher et le plus long à refaire
Ferme de plus de 10 ha, usine, centre logistique, grande surfacePanneaux hybrides, 2 à 5 par siteterrain plat déjà occupé, consommation sur place, mât de 20 m à côté des bâtiments
Pied de pylône, poste électrique, talus d'autoroute ou de voie ferrée, digue, barrage, friche, déchargePanneaux hybrides, 1 à 5 par sitefoncier public ou à propriétaire unique, déjà raccordé : une décision en pose des centaines de milliers
Entre les grandes éoliennes d'un parc existant ou d'une centrale HydroloopPanneaux hybrides, 10 à 20 par machinele vent est garanti, le raccordement et l'entretien sont là
Île, réseau isolé, zone cycloniquePanneaux hybrides repliables au sol, Hydroloop V3 ou V4 s'il y a 160 m de reliefils remplacent le diesel, pas le charbon : les derniers 10 %
Quai de port de commerce, ville côtière ventéeTitan Claudia 4 côtièreune centrale de 37 GWh qui loue 47 200 m² et loge un centre de données
Quartier d'affaires d'une grande villeTitan Claudia 4 Parisun immeuble de 86 600 m² qui produit 8 GWh, remboursé en 4,5 ans si le terrain est offert
Rempart de 1 000 à 2 000 m à moins de 30 km d'une métropole, falaise côtière, fosse de mine très profondeHydroloop V15 Canyon, complète si la crête donne 6 m/sla batterie de la ville, 300 MW chaque soir, le froid de ses quartiers et de ses bâtiments publics, son eau sur la côte ; la page des meilleurs emplacements en liste trente-cinq régions
Désert, forêt, zone protégée, terre agricole en culture sans bâtimentRienle plan n'en a pas besoin

------------------------------

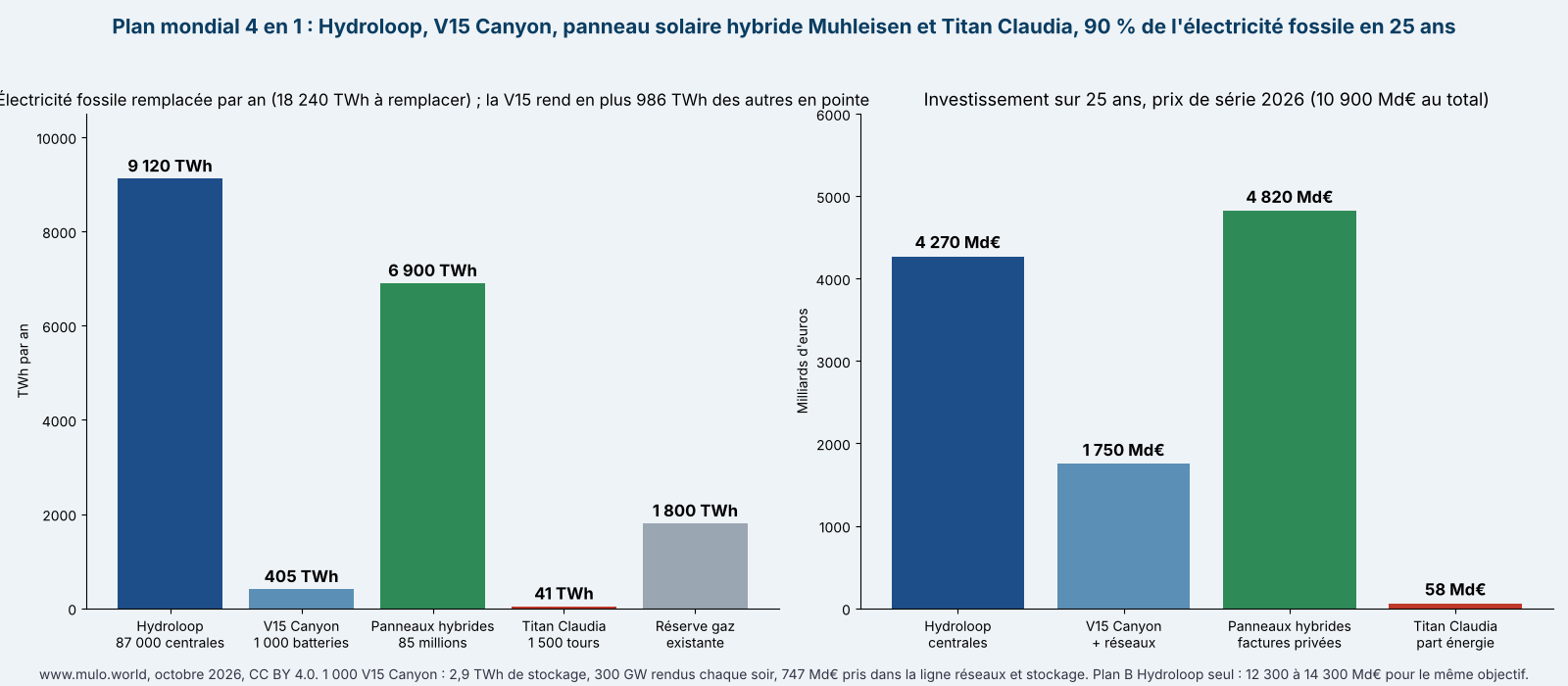

3. LE MIX : 16 470 TWh, 90 % DE L'ÉLECTRICITÉ FOSSILE, POUR 10 900 MILLIARDS, AVEC SON STOCKAGE
------------------------------

SolutionUnitésTWh par anPart des fossilesInvestissementQui paieCe qu'elle apporte au mix
Hydroloop, plan A87 000 centrales : 5 000 V14, 4 600 V11 ou V12, 17 000 V7, V6 ou V5 révisées, 60 000 modules de 1 MW9 12050 %4 270 Md€ de centralesÉtats, énergéticiens, collectivitésla moitié de l'énergie, 1 800 TWh pilotables, 5,4 TWh de stockage, 538 GW de Pelton, 50 TWh garantis 365 jours
Hydroloop V15 Canyon1 000 batteries à haute chute sur les remparts des grandes villes, 600 complètes avec éoliennes et panneaux hybrides, 400 en batterie avec panneaux hybrides, 300 côtières avec dessalement405 produits, 986 rendus en pointe pour les autres2,2 % produits747 Md€, pris dans la ligne réseaux et stockage qui passe à 1 750 Md€ au total (1 000 de réseaux et d'interconnexions)États, énergéticiens, villes2,9 TWh de stockage, 300 GW rendus chaque soir pendant dix heures, 200 GW de froid pour les centres de données, le redémarrage de mille villes, l'eau douce de 120 millions d'habitants côtiers
Panneaux hybrides industriels85 millions de modules : 31,6 M sur les sites à propriétaire unique (pylônes, parcs éoliens, autoroutes et rail, friches, barrages, sites techniques, aéroports, ports, commerces), 37,5 M sur les usines, 16 M sur les fermes (40 % du gisement) ; les 4 M prévus entre les éoliennes des centrales sont remplacés par la production propre des V156 90038 %4 820 Md€cent millions de propriétaires, sur leur facturel'autre moitié, sans relief, sans ligne nouvelle, sans budget public
Titan Claudia 41 500 tours : 1 000 côtières, 500 en quartier d'affaires410,2 %58 Md€ de part énergie (132 avec les bâtiments)loyers, électricité vendue sur place90 millions de m² de bâtiments dont 42 millions de centres de données, la charge pilotable des villes
Total16 47090 %10 900 Md€6 020 publics ou énergéticiens, 4 880 privés840 GW de puissance pilotable le soir, 8,3 TWh de stockage
Réservecentrales à gaz existantes, biomasse, îles1 80010 %0tournent 5 % du temps au lieu de 50 %

Pourquoi ce dosage et pas un autre :

* L'Hydroloop s'arrête au plan A, 87 000 centrales sur les bons sites. Le plan B seul allait à 200 000 centrales pour 90 %, en acceptant des sites moins ventés, donc des kWh plus chers et des réseaux plus longs. Dans le 4 en 1, la seconde moitié vient des panneaux hybrides, dont les meilleurs gisements coûtent 0,65 à 0,8 M€ par GWh annuel, à peu près le prix d'une Hydroloop sur un site moyen, mais sans relief, sans ligne et sans décision d'État.
* La V15 Canyon ne s'ajoute pas au budget, elle donne une forme à la ligne « réseaux, interconnexions, stockage de longue durée » du plan A, qui reste à 1 750 Md€ : 747 pour mille V15 et 1 000 pour les réseaux. Avant, cette ligne était un pourcentage ; maintenant, c'est mille sites nommables sur la page des emplacements, avec leur modèle horaire. Et comme 600 de ces V15 sont complètes, avec leurs éoliennes et leurs panneaux hybrides, elles produisent 405 TWh qui remplacent les 4 millions de panneaux que le plan 3 en 1 mettait entre les éoliennes des centrales : 200 Md€ de moins.
* Les panneaux hybrides s'arrêtent à 85 millions, pas 109 : on prend tout ce qui est à propriétaire unique et déjà raccordé (31,6 M), toutes les usines (37,5 M), 40 % des fermes (16 M), parce que les fermes sont le plus gros gisement mais le plus lent à décider. Les 24 millions de fermes restants et les 25 à 50 millions possibles sur les sites Hydroloop sont la marge du plan.
* Les prix des panneaux sont ceux de leur page, poste par poste : 57 000 € sur un terrain dégagé (mât de 5 m : pylônes, friches, parcs éoliens, barrages, aéroports), 65 000 € à côté de bâtiments (mât de 20 m : usines, fermes, commerces, autoroutes), et pour la phase 3, après 30 millions d'unités, 55 000 € à côté de bâtiments et 50 000 € sur les sites Hydroloop : une baisse de 15 %, prudente au regard du photovoltaïque et de l'éolien, qui ont perdu 60 à 90 % en quinze ans. À 50 000 € partout en phase 3, le plan passerait sous 10 500 milliards.
* Pour les tours, le plan ne compte que la part énergie (rotor, trépied, photovoltaïque, batterie, raccordement : 43,5 M€ par tour côtière, 30 M€ par tour urbaine, 58 Md€ pour 1 500 tours). Les bureaux et les plateaux de centre de données, 74 Md€ de plus, sont de l'immobilier qui se construirait de toute façon et se paie par ses loyers.
* Le même objectif de 90 % demandait au plan B Hydroloop seul 200 000 centrales et 12 300 à 14 300 Md€, parce que la seconde moitié des sites est moins ventée et plus loin des réseaux. Le 4 en 1 y arrive pour 10 900 Md€ avec 88 000 centrales : moins cher, avec son stockage dessiné, et sur des emplacements qui existent tous.
* La Titan Claudia s'arrête à 1 500 tours parce que c'est l'immobilier qui la limite, pas l'énergie : 1 500 tours, c'est 42 millions de m² de centres de données, à peu près la moitié du parc mondial actuel, et 90 millions de m² de bureaux et de plateaux. Au-delà, on construit des tours vides.

Le plan 4 en 1ValeurRemarque
Électricité fossile remplacée16 470 TWh par an90 % des fossiles, 51 % de l'électricité totale, l'objectif du plan B Hydroloop
Puissance pilotable le soir840 GW538 GW de Pelton dans les 87 000 centrales, 300 GW dans les 1 000 V15 : 40 % de la puissance moyenne fossile à remplacer, rendue à heure fixe
Stockage8,3 TWh5,4 TWh dans les centrales de production, 2,9 dans les V15 ; cyclé chaque jour, il déplace jusqu'à 2 600 TWh par an vers la pointe
Investissement sur 25 ans10 900 Md€, 435 Md€ par anun quart de ce que le monde investit déjà chaque année dans l'énergie propre
Comparaison avec le budget militaire mondial17 % des dépenses militaires de la planète sur 25 ans2 718 milliards de dollars en 2024 selon le SIPRI, environ 2 500 milliards d'euros par an, soit 62 500 milliards sur 25 ans à niveau constant : le plan en vaut un sixième
Dont budget public ou énergéticiens6 000 Md€le plan A Hydroloop avec ses réseaux : 7 à 8 années de budget militaire américain
Dont factures privées et loyers4 880 Md€panneaux et tours : chaque unité se rembourse sur ce qu'elle remplace ou loue
Photovoltaïque à installer5 900 GWc236 GWc par an, 40 % de la production mondiale actuelle de panneaux
Grandes éoliennes2 430 GWla contrainte du plan A, desserrée par la variante solaire de l'Hydroloop
Petit éolien de série860 GW de rotors de 6 × 18 mfabriqués avec les chaînes du photovoltaïque et de la mécanique, pas celles des grandes éoliennes
Emprise nouvelle300 000 km² de relief pour l'Hydroloop, 0 pour le reste0,2 % des terres émergées, les panneaux et les tours sur des terrains déjà occupés
CO2 évité13 milliards de tonnes par anun tiers des émissions énergétiques mondiales
Emplois5 millions pendant 25 ans, 1 million permanentssur les sites, non délocalisables

------------------------------
4. CE QUE LES TROIS FONT ENSEMBLE QU'AUCUN NE FAIT SEUL
------------------------------

* Le stockage de l'un lisse la production de l'autre. Les 87 000 centrales Hydroloop ont 5,4 TWh de bassins et 700 GW de pompes dimensionnés pour leur propre vent et leur propre soleil. Raccordées au même réseau que 89 millions de panneaux hybrides, elles pompent aussi le surplus des panneaux aux heures de prix bas ou négatifs, une idée déjà dans la liste du site, et le rendent le soir : cyclés chaque jour, les bassins peuvent faire passer jusqu'à 1 600 TWh par an, un cinquième de la production des panneaux, par le stockage. Les panneaux produisent plus régulièrement qu'un parc solaire, vent et soleil, jour et nuit, hiver compris ; l'Hydroloop fait le reste. C'est ce couple qui permet d'annoncer 90 % au lieu des 50 % que le seul coût des centrales autoriserait.
* Le stockage a une forme : la V15 Canyon. Les 1 750 milliards de réseaux et de stockage du plan A prennent la forme de mille Hydroloop V15 Canyon (747 Md€) et de 1 000 Md€ de réseaux et d'interconnexions. Mille batteries à haute chute sur les remparts qui dominent les grandes villes : 2,9 TWh de stockage, 300 GW rendus chaque soir pendant dix heures, 986 TWh par an déplacés de la mi-journée vers la pointe à 46 €/MWh de service. Mille tranches de charbon de 300 MW qu'on n'allume plus le soir, et le stockage là où le plan consomme, dans les villes ; chaque V15 y apporte aussi 580 MW de froid d'altitude pour les centres de données des tours Titan Claudia et des quartiers, le redémarrage de la ville après un black-out, la défense incendie de son rempart et, sur la côte, l'eau douce de 400 000 habitants. Avec les 538 GW de Pelton des centrales de production, le plan a 840 GW de puissance garantie le soir, 40 % de ce que les centrales fossiles fournissent en moyenne. La page des meilleurs emplacements dit où.
* Le foncier de l'un accueille l'autre. Entre les 40 grandes éoliennes d'une V14, le terrain est venté, raccordé et entretenu : 10 à 20 panneaux hybrides par machine, soit 25 à 50 millions de modules possibles sur les sites Hydroloop eux-mêmes, dont le plan n'en compte que 4 millions. C'est la marge du plan, avec celle des fermes.
* Les villes consomment ce que les campagnes produisent. Une Titan Claudia 4 produit 37 GWh et son centre de données en consomme 150 à 250 : la tour est d'abord une charge pilotable au coeur de la ville, qui absorbe les creux et les pointes, et une vitrine de 262 m de ce que le plan construit ailleurs. Les 1 500 tours remplacent la moitié des centres de données que l'intelligence artificielle fait construire de toute façon, en les posant là où la mer ou le fleuve refroidit et où le réseau de chaleur récupère.
* Deux chaînes industrielles au lieu d'une. Le goulot du plan Hydroloop est la grande éolienne, 2 430 GW en dix ans. Les panneaux hybrides font leur éolien avec des tôles, des roulements et des génératrices de catalogue : ils ne prennent pas une seule nacelle au plan A. Et le photovoltaïque, 230 GWc par an pour les trois, reste sous la moitié de ce que l'industrie produit.
* Trois décideurs au lieu d'un. L'Hydroloop se décide en conseil des ministres et en conseil d'administration ; le panneau hybride se décide dans une cour de ferme ou sur un parking ; la Titan se décide en conseil municipal. Un plan qui ne dépend que des États attend les États ; celui-ci avance sur trois jambes.

------------------------------
5. LE CALENDRIER : TROIS PHASES EN 25 ANS
------------------------------

PhaseAnnéesHydroloopPanneaux hybridesTitan ClaudiaRésultat
1. Prototypes mesurés2027 à 2029une V2 sur ruisseau (12 M€), lidar de 12 mois sur les 100 premiers sites, reconnaissance géologique de dix remparts pour la première V15un prototype mesuré un an, puis une série de 100 sur un seul gisement (pylônes ou autoroute), 6,5 M€une tour côtière (92 à 96 M€), calcul de résonance du mât de 160 menviron 150 M€, et des chiffres mesurés à la place des calculs
2. Plan A et sites à propriétaire unique2029 à 203987 000 centrales, 8 700 par an ; les 300 premières V15 au-dessus des villes qui brûlent le plus de charbon31,6 M de modules sur pylônes, parcs éoliens, autoroutes et rail, friches, barrages, aéroports, ports, sites techniques, commerces300 tours50 % des fossiles par l'Hydroloop, 14 % par les panneaux, 64 % en 2039
3. Usines, fermes, villes2039 à 2051entretien, repowering, grappes sur les sites de centrales fossiles fermées ; les 700 autres V1537,5 M de modules sur les usines, 16 M sur les fermes1 200 tours90 % en 2051, réserve gaz pour les 10 % restants

Les sites à propriétaire unique passent avant les usines et les fermes parce qu'une seule décision y pose des centaines de milliers de modules : un gestionnaire de réseau pour ses pylônes, une société d'autoroutes pour ses talus, un exploitant de parcs éoliens pour ses parcs. Les fermes viennent en dernier parce que c'est le plus gros gisement et le plus lent, coopérative par coopérative. La cadence du fossile suit : 3 à 4 % de départs en retraite par an, 25 ans, personne n'est licencié pour faire de la place à une centrale.

------------------------------
6. LES CINQ RÉSERVES À LIRE AVANT DE CITER CETTE PAGE
------------------------------

* Les réserves de chaque page restent entières. Les centrales Hydroloop ne garantissent qu'un cinquième de leur production à heure fixe ; les panneaux hybrides sont calculés, pas mesurés, et leurs nombres de sites sont bons à plus ou moins 50 % ; la Titan Claudia suppose un opérateur de centre de données et un mât de 160 m sans précédent. Le 4 en 1 additionne des potentiels, pas des certitudes ; la V15 y ajoute un mât de 160 m sans précédent, des pompes à la limite du prouvé et une règle de sûreté au-dessus des villes qui ne souffre pas d'exception.
* 90 % est brut, mais moins qu'avant. Le plan 3 en 1 comptait son stockage en pourcentage ; le 4 en 1 le dessine : 8,3 TWh de bassins et 840 GW de Pelton rendent 2 600 TWh par an à heure fixe, un sixième de l'objectif. Remplacer des centrales qui tournent 24 h sur 24 en hiver demande encore 1 000 Md€ d'interconnexions entre régions ventées et ensoleillées et la réserve gaz, et c'est pour cela qu'on s'arrête à 90 % et non à 100.
* Les prix sont des prix de série 2026. À 0,91 M€/MW d'éolien pour l'Hydroloop, 65 000 € le panneau industriel, 76 M€ la tour à partir de la dixième. Au prix du marché de l'éolien, le plan A monte de 15 à 18 % ; à cent millions d'unités, le panneau baisse. Les deux effets sont de même ordre.
* Les 4 880 Md€ privés ne sont pas gratuits. Ils se remboursent en 6 à 12 ans sur les factures et les loyers, ce qui suppose du crédit à 4 % et des prix de l'électricité au détail qui restent au-dessus de 100 €/MWh. Si l'électricité devient très bon marché, c'est que le plan a réussi, et les derniers modules se rembourseront plus lentement.
* Le permis. Le plan ne marche pas sans trois procédures simplifiées : la centrale Hydroloop sous le seuil de concession pour les modules de 1 MW, le mât de 20 m sur terrain déjà artificialisé pour les panneaux, et l'immeuble de grande hauteur avec machine tournante pour les tours. Et une règle sans exception pour les V15 : jamais au-dessus d'un quartier sans bassin tampon, jamais sur une terre sacrée sans ses habitants.
* La V15 vit du surplus. Sans les panneaux et les parcs qui lui donnent 400 MW à stocker la nuit et à la mi-journée, une V15 ne fait que 282 GWh au lieu de 986 et se rembourse en dix-huit ans. Les V15 se construisent après les panneaux, pas avant ; le calendrier le dit.

Mise à jour du 17/10/26, Pelton ou Francis : la machine des centrales Hydroloop a été rechoisie version par version (détail sur le plan Hydroloop). Francis réversible à vitesse variable en série sur les modules de 1 MW à 160 m (2,5 €/MWh de moins, 3,4 milliards d'euros par an) et sur les V7, V11 et V14 à eau propre (égalité à 0,5 €/MWh près, 150 milliards de moins à construire) ; Pelton sur torrent, sur les V16 Pacha et obligatoire sur la V15. Environ 200 milliards d'euros de moins sur les 10 900 du plan, à confirmer par un constructeur avant d'être retirés du total.

Mise à jour du 17/10/26, plan 5 en 1 : la V16 Pacha ajoute la pluie à 2 550 des centrales de ce plan et le porte à 16 854 TWh, 92 % de l'électricité fossile, pour 10 980 milliards d'euros, avec 330 km³ d'eau régulée par an : c'est le plan mondial 5 en 1 qui est maintenant la version à jour de cette page.

------------------------------
7. CONCLUSION
------------------------------

Quatre outils, trois décideurs, trois chaînes industrielles, et un seul réseau : 87 000 centrales Hydroloop sur les reliefs ventés font la moitié du travail ; 1 000 V15 Canyon sur les remparts des grandes villes stockent le surplus des autres et le rendent chaque soir, avec le froid, l'eau et le redémarrage que les villes attendent ; 85 millions de panneaux solaires hybrides Muhleisen sur les parkings, les fermes, les friches et au pied des pylônes font l'autre moitié sans un hectare de nature et sans budget public ; 1 500 tours Titan Claudia logent dans les villes les centres de données qui consomment tout cela et montrent de loin ce que le plan construit. 16 470 TWh par an, 90 % de l'électricité fossile de la planète, 840 GW garantis le soir, 10 900 milliards d'euros en 25 ans, moins que les 12 300 à 14 300 du plan Hydroloop seul pour le même objectif, un quart de ce que le monde investit déjà dans l'énergie propre et un sixième de ce qu'il dépense pour ses armées, 13 milliards de tonnes de CO2 en moins chaque année et cinq millions d'emplois sur place. Rien ici n'attend une technologie qui n'existe pas : de l'eau, des Pelton, des éoliennes, des panneaux, des tôles et des roulements. Ce qui manque, c'est un prototype mesuré de chaque chose, puis cent, puis la série. Les plans, les schémas et les chiffres sont sur ce site, sous licence CC BY 4.0, avec leurs réserves.

------------------------------
SOURCES
------------------------------

Plan mondial 3 en 1 du 16/10/26, la version précédente de cette page
Hydroloop Muhleisen 2026 V15 Canyon, la batterie à haute chute
Les meilleurs emplacements du monde pour les grandes Hydroloop
Plan mondial Hydroloop : 50 % en 10 ans, 90 % en 25 ans, les quatorze versions
Plan d'action mondial du panneau solaire hybride Muhleisen : les dix gisements
Titan Claudia 4, la tour côtière
Titan Claudia 4 Paris, la tour de quartier d'affaires
Hydroloop Muhleisen 2026 V14, la tête du plan
Hydroloop Muhleisen 2026 V11, la base du plan
Hydroloop Muhleisen 2026 V3 révisée, le module de 1 MW
Panneau solaire hybride Muhleisen, version industrielle
Les bonnes idées du site
Ember : Global Electricity Review 2025, production mondiale et parts du mix
AIE : World Energy Investment 2024, 2 000 milliards de dollars par an dans l'énergie propre
AIE : Energy and AI, la consommation des centres de données
AIE : World Energy Employment 2024
GWEC : Global Wind Report
IEA PVPS : Snapshot of Global PV Markets
SIPRI : dépenses militaires mondiales, 2 718 milliards de dollars en 2024

Olivier Muhleisen en collaboration avec Claude (Anthropic), octobre 2026. Plans, schémas, textes et chiffres sous licence CC BY 4.0.
