Le prix des lignes électriques pays par pays : une ligne de 1 000 km coûte 234 M€ par GW en Chine, 383 au Japon, 830 aux États-Unis et 2 664 en Allemagne, où la loi l'enterre ; 214 pays calés sur cinq grands projets réels et le niveau des prix de la Banque mondiale

Jusqu'ici, les plans du site comptaient leurs lignes au prix d'un projet européen prudent, le même partout : 200 M€ par GW pour une paire de convertisseurs et 0,30 M€ par km et par GW de ligne en courant continu, soit 500 M€ par GW pour 1 000 km. Or le même ouvrage coûte trois fois moins en Chine et presque deux fois plus aux États-Unis. Cette page donne un prix par pays, pour chaque pièce du réseau, dans un tableau qui servira aux plans suivants, à commencer par Artesia 5.

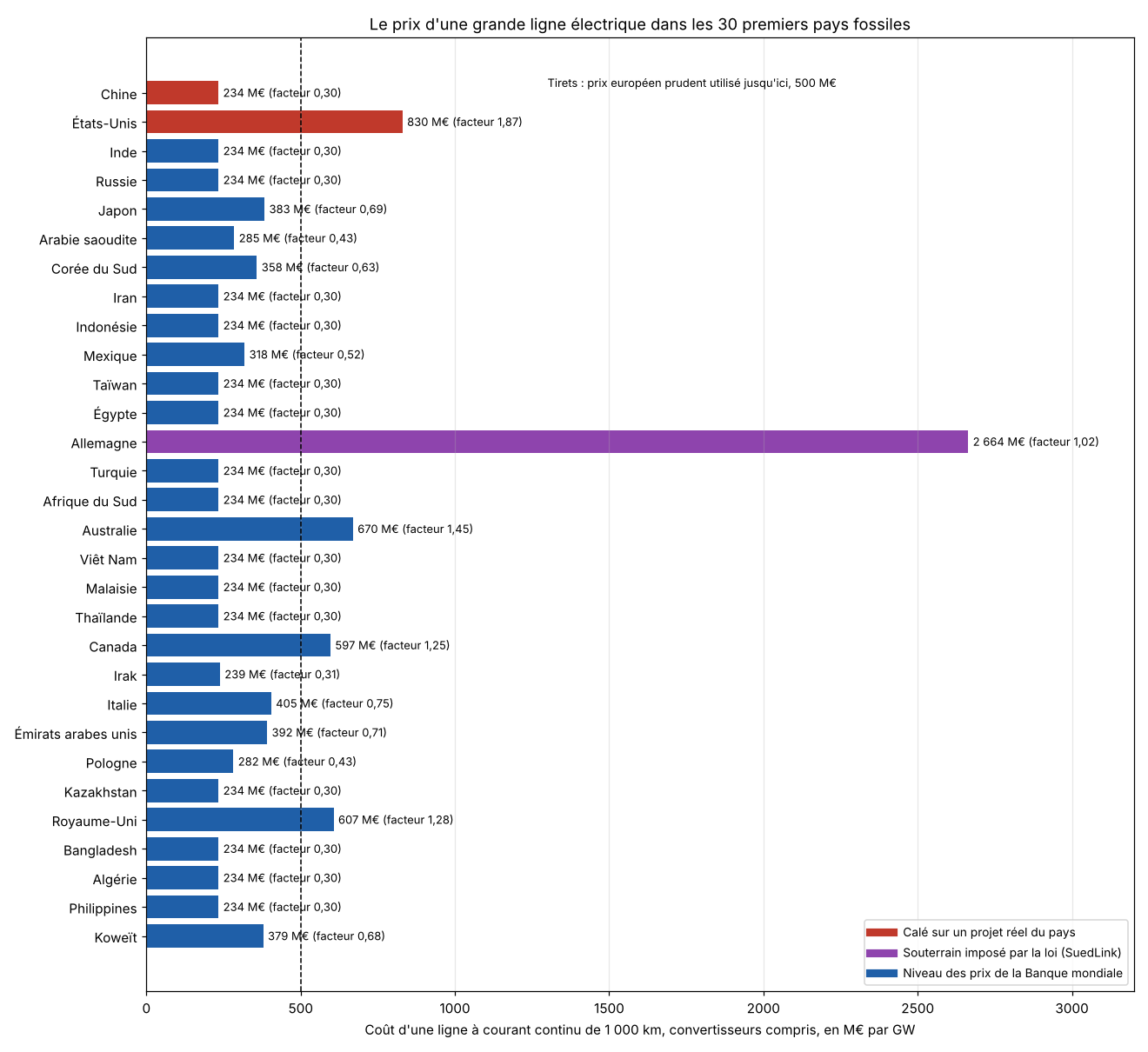

Graphique : coût d'une ligne en courant continu de 1 000 km dans les 30 premiers pays fossiles
Code (Python, libre) : prix_lignes_electriques_pays.py (lit niveau_prix_banque_mondiale.csv et electricite_pays_prix_part_fossile.csv) ; le graphique : schema_prix_lignes_electriques_pays.py ; le résultat, un pays par ligne : prix_lignes_electriques_pays.csv

Les pages liées : plan mondial Artesia 5, version 1 | le prix des centrales pays par pays | Artesia 4, réseaux recalculés | les postes électriques réutilisables | l'électricité pays par pays
------------------------------
1. LES PROJETS RÉELS
------------------------------

Cinq grandes lignes en courant continu construites ou en chantier, ramenées en euros par GW de capacité. Le facteur est ce qu'il faut appliquer au prix européen prudent pour retrouver le coût réel.
PaysProjetCaractéristiquesCoût réelM€ par GWPrix européen prudentFacteur
ChineChangji-Guquan, en service en 2019±1 100 kV, 12 GW, 3 293 km aériens40,7 Md CNY, 5,27 Md€4391 1880,30
BrésilXingu-Rio, en service en 2019±800 kV, 4 GW, 2 539 km aériens2,14 Md$, 1,90 Md€4759620,42
ChiliKimal-Lo Aguirre, en chantier±600 kV, 3 GW, 1 342 km aériens1,48 Md$, 1,37 Md€4576030,70
États-UnisTransWest Express, en chantier±600 kV, 3 GW, 1 172 km aériens3 Md$, 2,78 Md€9275521,87
AllemagneSuedLink, en chantier525 kV, 4 GW, 700 km souterrains (la loi y impose l'enterrement des nouvelles lignes en courant continu)10 Md€2 5004108,2 pour le continu à terre
Royaume-Uni et DanemarkViking Link, en service en 2023 (vérification)1,4 GW, 765 km dont 620 sous la mer1,7 Md£, 1,98 Md€1 414modèle de cette page : 1 412sert à caler le câble sous-marin

* Le facteur s'applique aux pièces qui dépendent du pays : la ligne, les pylônes, les tranchées, le terrain, les postes et leur main-d'œuvre. Les convertisseurs, achetés sur le marché mondial, n'en suivent que 40 % : 200 × (0,6 + 0,4 × facteur) M€ par GW. Le câble sous-marin, posé par les mêmes navires partout, suit la même règle : 1,61 × (0,6 + 0,4 × facteur) M€ par km et par GW, calé sur Viking Link à 2 M€ près.
* Les écarts sont énormes : le kilomètre de ligne coûte six fois plus aux États-Unis qu'en Chine, et une ligne de 1 000 km convertisseurs compris trois fois et demie plus. Ce ne sont pas les câbles qui coûtent plus cher, ce sont les terrains, les études, les recours, la main-d'œuvre et la durée des chantiers.

------------------------------
2. LES AUTRES PAYS : LE NIVEAU DES PRIX
------------------------------

* La donnée : le niveau des prix de chaque pays, rapport entre le facteur de conversion en parité de pouvoir d'achat et le taux de change (Banque mondiale, PA.NUS.PPP divisé par PA.NUS.FCRF, 2024 pour presque tous), les États-Unis valant 1. Il mesure ce que coûtent sur place les mêmes biens et services.
* La règle : facteur = (niveau des prix ÷ 0,75)², au moins 0,30 et au plus 2,5. Le niveau 0,75 est celui de l'Allemagne et de la France, où le prix européen prudent a été bâti. Le carré vient des projets réels : le coût des lignes monte plus vite que les prix, parce que les pays chers ajoutent aux salaires des études, des recours et des enterrements. Le plancher de 0,30 est le prix chinois, le plus bas qui ait été mesuré.
* La vérification : la règle donne 0,43 pour la Chine (0,30 en réalité), 0,38 pour le Brésil (0,42), 0,38 pour le Chili (0,70) et 1,78 pour les États-Unis (1,87). Elle est juste à 25 % près en moyenne, prudente pour la Chine et un peu optimiste pour le Chili, dont le désert d'Atacama coûte cher à traverser. Là où un projet réel existe, c'est lui qui donne le facteur.
* Les pays sans donnée fiable : 36 pays (l'Iran, Taïwan, le Venezuela, l'Égypte et le Nigeria après leurs dévaluations, les années de change trop anciennes) prennent la médiane de leur continent : 0,35 en Asie, 0,34 en Afrique, 0,60 en Europe, 0,60 en Amérique du Nord, 0,43 en Amérique du Sud, 0,87 en Océanie.

------------------------------
3. LE TABLEAU : LES 40 PREMIERS PAYS FOSSILES
------------------------------

En M€ par GW de capacité ; le courant continu et l'alternatif en M€ par km et par GW ; la dernière colonne donne une ligne de 1 000 km en courant continu, convertisseurs compris. Le fichier CSV donne les 214 pays et aussi le poste neuf, le poste existant, le câble sous-marin et le rayon du pays.
PaysNiveau des prix (États-Unis = 1)FacteurSourceConvertisseursContinu à terre, par kmAlternatif 400 kV, par kmRenforcement1 000 km de continu
Chine0,490,30projet réel1440,0900,1830234
États-Unis1,001,87projet réel2700,5611,12187830
Inde0,240,30niveau des prix1440,0900,1830234
Russie0,310,30niveau des prix1440,0900,1830234
Japon0,620,69niveau des prix1750,2080,4169383
Arabie saoudite0,490,43niveau des prix1550,1300,2643285
Corée du Sud0,590,63niveau des prix1700,1880,3863358
Iran0,350,30niveau des prix1440,0900,1830234
Indonésie0,300,30niveau des prix1440,0900,1830234
Mexique0,540,52niveau des prix1620,1570,3152318
Taïwan0,350,30niveau des prix1440,0900,1830234
Égypte0,340,30niveau des prix1440,0900,1830234
Allemagne0,761,02loi : souterrain2022,4620,611022 664
Turquie0,350,30niveau des prix1440,0900,1830234
Afrique du Sud0,410,30niveau des prix1440,0900,1830234
Australie0,901,45niveau des prix2360,4340,87145670
Viêt Nam0,290,30niveau des prix1440,0900,1830234
Malaisie0,310,30niveau des prix1440,0900,1830234
Thaïlande0,300,30niveau des prix1440,0900,1830234
Canada0,841,25niveau des prix2200,3760,75125597
Irak0,420,31niveau des prix1450,0940,1931239
Italie0,650,75niveau des prix1800,2250,4575405
Émirats arabes unis0,630,71niveau des prix1770,2140,4371392
Pologne0,490,43niveau des prix1540,1280,2643282
Kazakhstan0,350,30niveau des prix1440,0900,1830234
Royaume-Uni0,851,28niveau des prix2230,3840,77128607
Bangladesh0,260,30niveau des prix1440,0900,1830234
Algérie0,330,30niveau des prix1440,0900,1830234
Philippines0,340,30niveau des prix1440,0900,1830234
Koweït0,620,68niveau des prix1740,2040,4168379
Argentine0,460,37niveau des prix1500,1120,2237262
Pakistan0,240,30niveau des prix1440,0900,1830234
Brésil0,460,42projet réel1540,1270,2542280
Espagne0,610,66niveau des prix1730,1970,3966370
Ouzbékistan0,270,30niveau des prix1440,0900,1830234
Israël0,951,59niveau des prix2480,4780,96159726
Pays-Bas0,791,11niveau des prix2090,3350,67112544
Singapour0,620,68niveau des prix1750,2050,4168380
Qatar0,600,63niveau des prix1710,1900,3863361
Oman0,480,42niveau des prix1530,1250,2542279

------------------------------
4. CE QUE CELA CHANGE POUR LES PLANS
------------------------------

* Les pays du plan sont presque tous moins chers que l'Europe : la Chine, l'Inde, la Russie, l'Indonésie, l'Asie centrale, le Moyen-Orient et l'Afrique sont entre 0,30 et 0,45. Les lignes les plus chères sont aux États-Unis, en Australie, au Canada, au Royaume-Uni et, enterrées, en Allemagne.
* Un premier essai sur Artesia 5, version 1 : avec ces prix, le réseau du plan passe de 2 315 à environ 1 550 milliards et le plan de 11 304 à environ 10 506 milliards. Les centrales restent presque les mêmes, mais les États-Unis, où la ligne est chère, importent davantage du Mexique (865 TWh au lieu de 230). Ce n'est qu'un essai : le plan sera recalculé avec ces prix dans sa prochaine mise à jour.
* Une ligne entre deux pays se compte au prix de chacun sur la partie qui le traverse, à partir de son rayon (la moitié de la racine de sa surface), et à la moyenne des deux au-delà.

------------------------------
5. LES LIMITES
------------------------------

* Cinq projets réels seulement : l'Inde, la Russie, l'Afrique et le Moyen-Orient n'ont pas de grand projet récent au coût public et complet. Leurs prix viennent de la règle et du plancher chinois.
* Le relief, le climat et les recours ne sont pas comptés pays par pays : une ligne en montagne, dans la jungle ou dans un pays où chaque pylône est contesté coûte plus que la moyenne de son pays.
* L'Allemagne a ici deux prix : 0,61 M€ par km et par GW pour une ligne aérienne en courant alternatif, et 2,46 pour une ligne en courant continu, qu'elle enterre par la loi.
* Les années : les projets vont de 2019 à aujourd'hui, ramenés en euros au change de leur année, sans correction de l'inflation.

------------------------------
SOURCES
------------------------------

Le calcul (Python), le prix des lignes dans 214 pays (CSV), le niveau des prix de la Banque mondiale (CSV), le graphique (Python)
Changji-Guquan (Powerline), Xingu-Rio (NS Energy), Kimal-Lo Aguirre (Reporte Minero), TransWest Express (Wikipedia), SuedLink (Enerdata), Viking Link (Solar Power Portal)
Banque mondiale : facteur de conversion en parité de pouvoir d'achat, Banque mondiale : taux de change officiel, GeoNames : surface des pays
Le plan mondial Artesia 5, version 1, Artesia 4, réseaux recalculés
Les bonnes idées du site

Olivier Muhleisen en collaboration avec Claude (Anthropic), octobre 2026. Plans, schémas, textes et chiffres sous licence CC BY 4.0.



Problématique : comment financer les inventions ? Consulter la page : citation importante.

© 2009-2026 Onmyweb Production - CGU - Informations sur les cookies - Nous contacter - Free Copyright Open Source -
