Hydroloop Muhleisen 2026, version 5 révisée : la centrale de moyenne montagne à 300 m de chute et trois éoliennes remise au niveau des versions 11 à 14, 73 GWh au lieu de 56, 37,5 €/MWh au lieu de 48, et 7 GWh garantis par le torrent. 10/10/26

La version 5 du 07/10/2026 est la version 3 vue de plus haut : 300 m de chute, deux bassins de 50 000 m³ pour 37 MWh, une Pelton de 5 MW, trois éoliennes, un torrent de 300 L/s qui apporte 7 GWh par an. Elle a été figée avant le modèle horaire, le grand rotor, le raccordement sur la production, les pompes à vitesse variable et les deux colonnes de prix. Cette page la reprend avec tout cela, après la version 6 révisée et comme les versions 7, 4 et 3 révisées. Au modèle horaire, la version 5 d'origine tenait : 53,5 GWh pour 56 annoncés. Avec des machines de 6 MW à grand rotor sur ses trois emplacements, elle fait 73 GWh pour 38,8 M€ en série, 37,5 €/MWh en privé et 32 en public, au lieu de 48 et 41. C'est 1,5 €/MWh de plus que la version 7 révisée, parce que trois machines diluent moins les coûts fixes que six ; et c'est 7 GWh garantis 365 jours que la version 7 n'a pas. La version 5 révisée est la version 7 révisée des crêtes qui ne portent que trois éoliennes et qui ont un torrent.

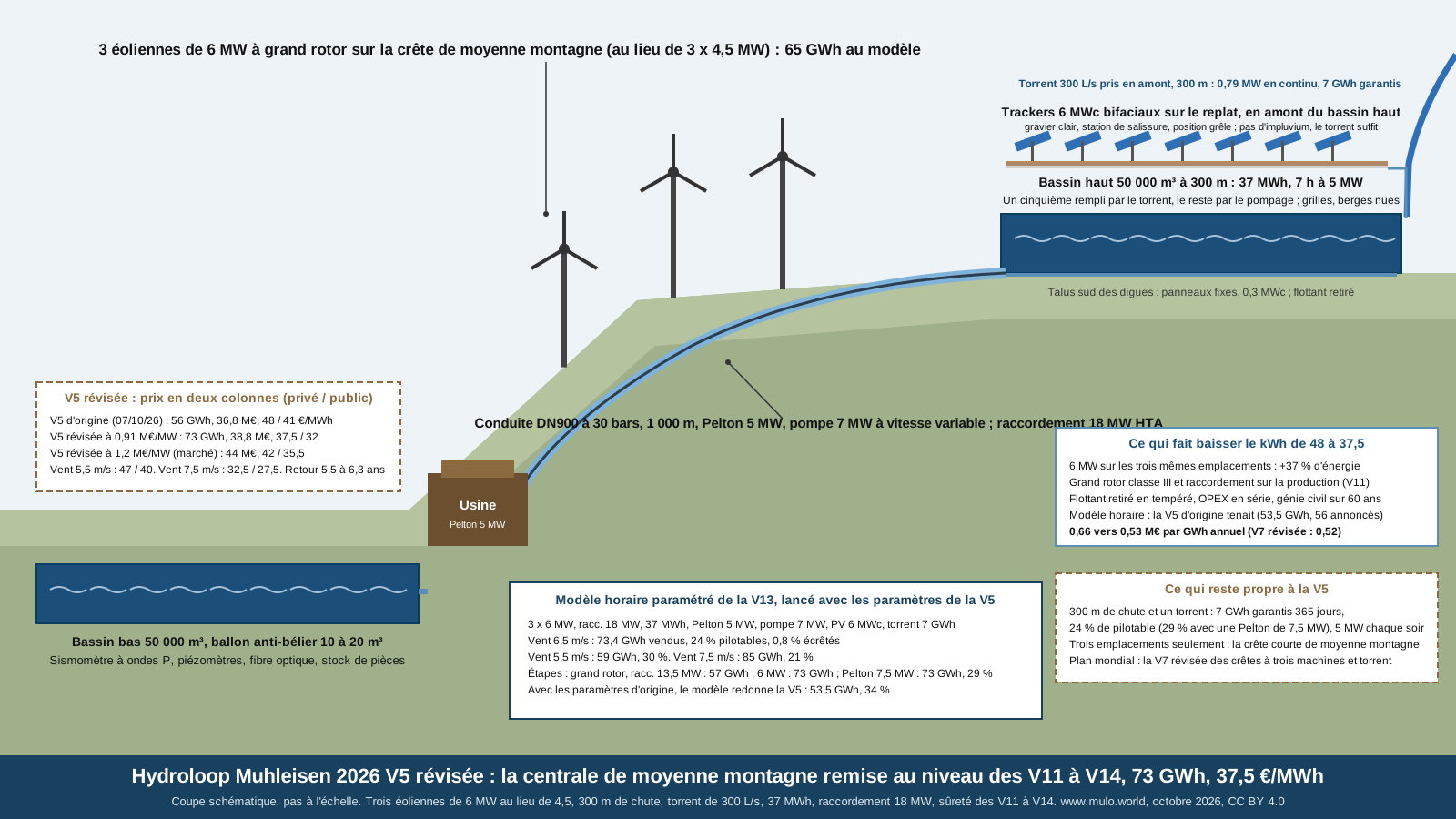

Schéma de l'Hydroloop Muhleisen 2026 V5 révisée
------------------------------
LE PRINCIPE : TROIS EMPLACEMENTS, UN TORRENT
------------------------------

La version 5 est définie par deux choses : une crête de moyenne montagne qui ne porte que trois éoliennes, et un torrent de 300 L/s au-dessus du bassin haut. Tout le reste est la recette des révisions : la meilleure machine du catalogue sur chaque emplacement, le raccordement dimensionné sur la production, le flottant retiré parce que le torrent rend l'eau abondante, la pompe à vitesse variable, le ballon anti-bélier, le génie civil sur 60 ans, le prix de l'éolien en deux colonnes. Les bassins ne changent pas : 37 MWh suffisent à garder 24 % de pilotable avec des machines de 6 MW, parce que le torrent remplit un cinquième du bassin haut à lui seul.

ÉlémentV5 d'origine (07/10/26)V5 révisée (10/10/26)
Éoliennes3 x 4,5 MW, mât 100 m, rotor 20243 x 6 MW, rotor 175 à 180 m, classe III, mât 120 m
Raccordement15 MW, HTA 20 kV18 MW, HTA 20 kV, dimensionné sur la production (V11)
Chute, bassins, stock300 m, 2 x 50 000 m³, 37 MWhinchangés
Pelton / pompe5 MW / 7 MW à 30 bars5 MW / 7 MW à vitesse variable ; variante 7,5 MW / 9 MW
ConduiteDN900, 30 bars, 1 000 m, deux clochesDN900, 30 bars, 1 000 m, ballon anti-bélier dimensionné
Torrent300 L/s, 7 GWh par anidem, prise partielle, passe à poissons
Photovoltaïque6 MWc trackers, 1,5 MWc flottant6 MWc trackers bifaciaux, 0,2 MWc talus ; flottant retiré
Méthode de calculheures équivalentesmodèle horaire paramétré (V13), 8 760 heures
Électricité vendue56 GWh (53,5 au modèle)73,4 GWh
Part pilotable22 % annoncé, 34 % au modèle24 % (29 % avec la Pelton de 7,5 MW)
Garanti 365 jours par l'eau7 GWh7 GWh
Investissement en série36,8 M€ (éolien à 1,02 M€/MW)38,8 M€ à 0,91 M€/MW ; 44 M€ à 1,2
Investissement par GWh annuel0,66 M€0,53 M€
LCOE privé / public48 / 41 €/MWh37,5 / 32 à 0,91 ; 42 / 35,5 à 1,2
Temps de retour6,8 ans5,5 ans à 0,91 ; 6,3 à 1,2

------------------------------
1. LE MODÈLE HORAIRE, ÉTAPE PAR ÉTAPE
------------------------------

Le modèle est celui de la version 13, paramétré, avec l'apport du bassin haut réglé à 7 GWh, l'énergie du torrent de 300 L/s sur 300 m, dans une copie du modèle ; c'est la seule modification, la même que pour les versions 3 et 6 révisées. L'appel avec les paramètres d'origine (6.5 0 1.0 1.5 3 4.5 15 37 5 7 6 0) donne 53,5 GWh et 34 % de pilotable ; l'appel révisé (6.5 0 1.09 0 3 6 18 37 5 7 6 0.2) donne 73,4 GWh et 24 %.

ÉtapeÉolienRaccordementVenduPilotableInvestissement (série, 0,91 M€/MW)LCOE privé / public
V5 d'origine au modèle3 x 4,5 MW, rotor 202415 MW53,5 GWh34 %36,8 M€ (à 1,02)48 / 41 (page d'origine)
1. Grand rotor classe III, raccordement 13,5 MW, flottant retiré, pompe à vitesse variable3 x 4,5 MW13,5 MW57 GWh30 %34,2 M€45 / 38,5
2. Machines de 6 MW, raccordement 18 MW3 x 6 MW18 MW73,4 GWh24 %38,8 M€38,5 / 33
3. Génie civil (5,6 M€) amorti sur 60 ans (V14)73,4 GWh24 %38,8 M€37,5 / 32
Variante bassins de 65 000 m³ (50 MWh)3 x 6 MW18 MW73,2 GWh26 %39,3 M€38 / 32,5
Variante puissance : Pelton 7,5 MW, pompe 9 MW3 x 6 MW18 MW72,6 GWh29 %41,3 M€40,5 / 34

Le pilotable d'origine était annoncé à 22 % et le modèle en trouve 34 : la page d'origine ne comptait que les sept heures de soirée, le modèle compte toutes les heures où la Pelton tourne, torrent compris. L'étape 2 est le levier : +16 GWh pour +4,6 M€, un kWh supplémentaire à 20 €/MWh, le meilleur de toutes les révisions parce que le raccordement HTA et les bassins ne bougent pas. Les variantes ne valent pas leur prix : les gros bassins n'ajoutent rien, la grosse Pelton coûte 3 €/MWh pour 2,5 MW de plus le soir.

Vent moyen à 120 mHeures éoliennesVenduPilotableLCOE privé / public à 0,91à 1,2
5,5 m/s2 760 h59 GWh30 %47 / 4052 / 44
6,5 m/s (référence)3 600 h73,4 GWh24 %37,5 / 3242 / 35,5
7,5 m/s4 290 h85 GWh21 %32,5 / 27,536 / 30,5

------------------------------
2. LES CHIFFRES EN SÉRIE DE 10 CENTRALES
------------------------------

PosteV5 d'origine (M€)V5 révisée (M€)Ce qui change
3 éoliennes13,8 (4,5 MW à 1,02 M€/MW)16,4 à 0,91 ; 21,6 à 1,2 (6 MW)grand rotor, mât 120 m, deux colonnes de prix
Photovoltaïque trackers 6 MWc bifaciaux et talus3,43,5bifacial au même prix, 0,2 MWc de talus
Photovoltaïque flottant 1,5 MWc1,60le torrent rend l'eau abondante
Bassins 2 x 50 000 m³, couverture, drainage2,02,0inchangé
Pelton 5 MW, pompe 7 MW à vitesse variable, usine, trompe, pompes à membrane11,511,75plus 10 % sur la pompe
Conduite DN900, 30 bars, 1 000 m, ballon anti-bélier2,52,6ballon dimensionné
Prise d'eau, décanteur, passe à poissons, restitution0,50,5rien
Raccordement HTA 18 MW, contrôle-commande, bâtiment1,51,75exposant 0,8 sur la puissance
Lidar 12 mois, stock de pièces, instrumentation, sismomètre, station de salissure0,25méthode des versions 10 à 14
Total36,838,8 à 0,91 ; 44 à 1,2
OPEX par an0,590,6

Recettes au prix bas : 73,4 GWh à 90 €/MWh, 6,6 M€ ; surprix du pilotable 0,36 ; prime de capacité 0,6 pour 5 MW, dont 0,79 garantis par le torrent ; réserve de fréquence 0,03 ; OPEX 0,6 ; net 7 M€ ; retour 5,5 ans à 38,8 M€, 6,3 à 44. LCOE avec le génie civil (5,6 M€) amorti sur 60 ans : 37,5 / 32 €/MWh à 0,91 M€/MW, 42 / 35,5 à 1,2.

------------------------------
3. POURQUOI 1,5 €/MWh DE PLUS QUE LA VERSION 7 RÉVISÉE
------------------------------

* Les coûts fixes : un lidar, un stock de pièces, une usine, une conduite, un raccordement, un dossier, se divisent par 73 GWh ici et par 134 là. C'est la même règle que pour la version 4 révisée face à la version 7 : moins d'éoliennes, plus de fixe par kWh. Le torrent, qui vaut 7 GWh gratuits, compense presque tout, d'où 1,5 €/MWh d'écart seulement au lieu de 3,5 pour la version 4.
* Mais la version 5 n'est pas en concurrence avec la version 7 : une crête qui porte six machines reçoit la version 7 révisée, ou la version 6 révisée si elle a un torrent et 600 m ; une crête qui n'en porte que trois reçoit la version 5 révisée si elle a un torrent, et sinon deux modules de version 4 révisée, qui coûtent 39,5 €/MWh. Sur ses sites, la version 5 révisée est la meilleure centrale possible.
* Le torrent apporte ce que le prix ne dit pas : 0,79 MW garantis 365 jours, 7 GWh, qui comptent pour un gestionnaire de réseau comme de la puissance ferme et qui se paient sur la ligne des réseaux électriques du plan mondial.

------------------------------
4. CE QUI VIENT DES VERSIONS 7 À 14, SANS CHANGER LES GWh
------------------------------

* Ballon anti-bélier au pied de la conduite : 1,9 m³/s dans une DN900, 3 m/s, Joukowsky 30 bars en plus des 30 statiques si la pompe déclenche d'un coup ; ballon de 10 à 20 m³ précharge 25 à 27 bars, déclenchement par paliers, confirmé par calcul transitoire.
* Campagne lidar de 12 mois et tableau de sensibilité au vent : de 59 à 85 GWh entre 5,5 et 7,5 m/s.
* Pompe à vitesse variable, roulements hybrides, grilles fines devant les injecteurs, berges sans arbres, huile ester, piézomètres dans les digues, fibre optique, stock de pièces de trente jours, sismomètre à ondes P sur la vanne de tête.
* Trackers bifaciaux sur gravier clair, station de salissure et position grêle. Pâturage sous les trackers en tempéré.
* Pelton turbinée sur le prix du marché et réserve primaire de fréquence ; prix de l'éolien en deux colonnes ; génie civil amorti sur 60 ans avec repowering à 25 ans.
* Ni impluvium ni flottant : le torrent apporte 9,5 millions de m³ par an.

------------------------------
5. CE QUI RESTE PROPRE À LA VERSION 5
------------------------------

* Le site : un versant de moyenne montagne avec 300 m entre deux replats, un torrent permanent au-dessus du replat haut, une crête ventée à trois emplacements, un poste HTA 20 kV à moins de 5 km. Alpes, Pyrénées, Massif central, Vosges, Jura, Corse, et toutes les montagnes humides.
* Le seuil de concession hydroélectrique en France, 4,5 MW : la Pelton de 5 MW est juste au-dessus ; la variante à 4,5 MW sous le régime de l'autorisation perd 0,5 GWh de pilotable et garde tout le reste. Dans les pays sans ce seuil, 5 MW.
* Le torrent à mesurer sur un cycle complet, étiage compris : en montagne, le débit d'hiver peut tomber à 50 L/s, et la neige ne coule pas. Le dimensionnement se fait sur l'hiver.
* Trois éoliennes sur une crête de montagne : un dossier paysage et avifaune plus lourd qu'en plaine, mais trois machines au lieu de six, et un raccordement en distribution. La version qu'un département ou une vallée décide.

------------------------------
6. POUR LE PLAN MONDIAL
------------------------------

Le plan compte 17 000 versions 7 révisées sur les versants de 300 m. Là où la crête n'a que trois emplacements et un torrent, la version 5 révisée fait 73 GWh garantis en partie, au lieu de deux modules de 1 MW sans garantie. Avec la version 6 révisée, elle forme la part des centrales garanties du plan : même nombre de sites, même budget, et des centrales qui allègent la ligne des réseaux électriques. La page du plan est mise à jour avec les versions 5 et 6 révisées.

------------------------------
7. POINTS DE VIGILANCE
------------------------------

* Les 6 MW à grand rotor sont de classe IEC III : la campagne lidar doit confirmer une turbulence modérée sur la crête ; sinon, l'étape 1 (4,5 MW, 57 GWh, 45 / 38,5 €/MWh) reste mieux que l'origine.
* Le pilotable au modèle (24 %) est le vrai chiffre, celui des 8 760 heures ; l'annonce d'origine (22 %) et le modèle sur l'origine (34 %) comptaient autrement.
* Le raccordement à 18 MW suppose un poste source HTA avec cette capacité à moins de 5 km, à vérifier avant le lidar.
* Les coûts de l'usine et de la conduite sont ceux de la page d'origine ; un devis les remplacera.
* Les chiffres en série ne valent qu'à partir de la dixième centrale identique.

------------------------------
CONCLUSION
------------------------------

La version 5 révisée gagne 17 GWh et 10 €/MWh par la même recette que les autres révisions, et elle garde ce qui la définit : trois machines, un torrent, 300 m. Elle n'est pas moins chère que la version 7 révisée, elle est la version 7 révisée des crêtes courtes à torrent, avec 7 GWh que personne ne peut lui retirer. Avec la version 6 révisée, elle ferme la série des révisions : toutes les versions du plan mondial sont maintenant sur le même modèle horaire et les mêmes prix. Plans, schémas, textes et code sous licence CC BY 4.0.

------------------------------
SOURCES
------------------------------

Hydroloop Muhleisen 2026 V5, la page d'origine du 07/10/26
Hydroloop Muhleisen 2026 V6 révisée, la même méthode à 600 m
Hydroloop Muhleisen 2026 V7 révisée, la même méthode sans torrent sur six emplacements
Hydroloop Muhleisen 2026 V4 révisée, le module de 1 MW sans eau
Hydroloop Muhleisen 2026 V11, le grand rotor et le raccordement sur la production
Hydroloop Muhleisen 2026 V14, pompes à vitesse variable, génie civil sur 60 ans, sûreté
Le modèle horaire paramétré (Python, sans bibliothèque) ; pour cette page, l'apport du bassin haut a été réglé à 7 GWh
Les bonnes idées du site
Le plan mondial

Olivier Muhleisen en collaboration avec Claude (Anthropic), octobre 2026. Plans, schémas, textes et code sous licence CC BY 4.0.
