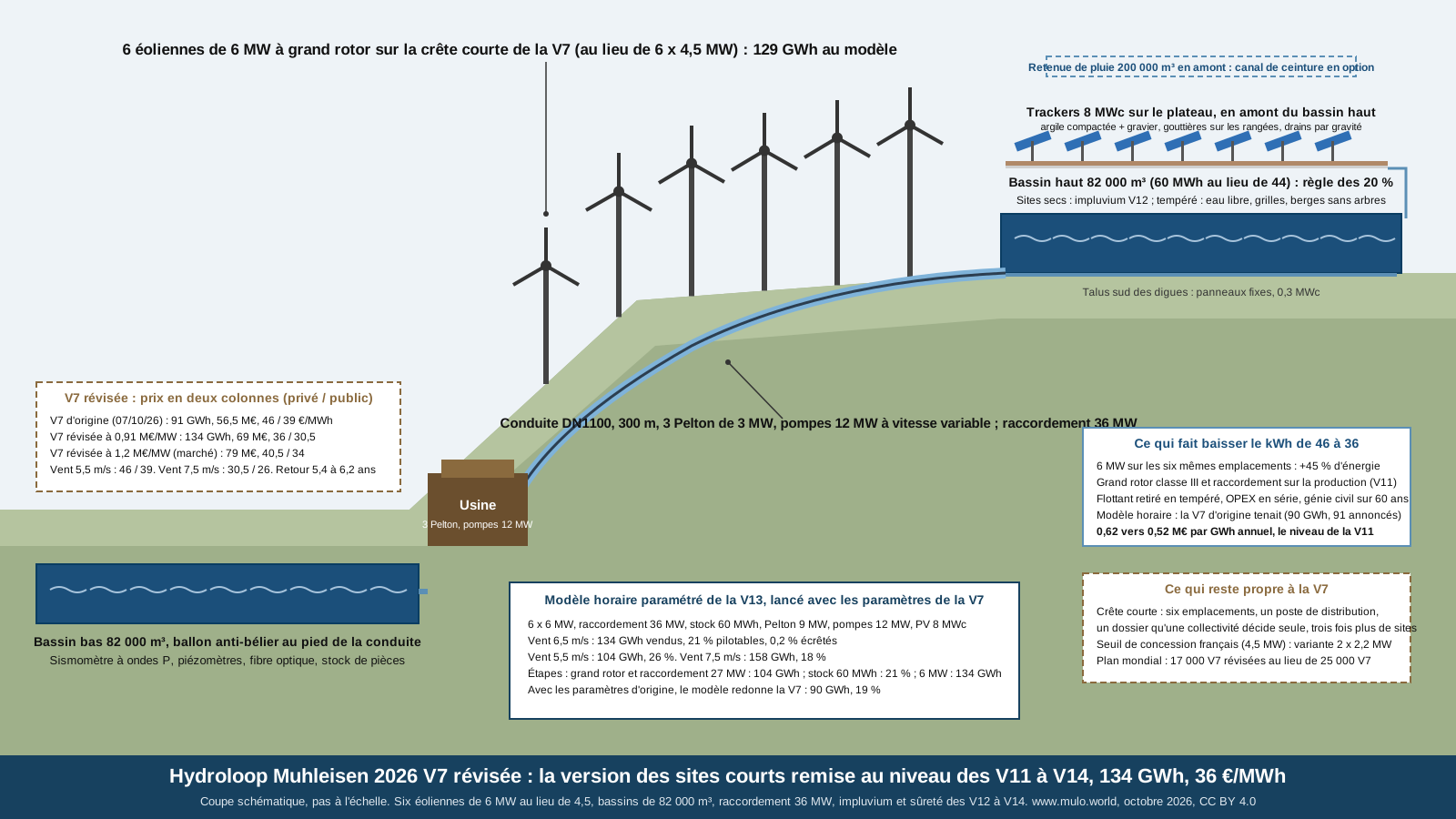

LE PRINCIPE : LA CONTRAINTE DE LA V7 EST LE NOMBRE D'EMPLACEMENTS
------------------------------
La version 7 existe pour les versants de 300 m dont la crête ne porte que six éoliennes. Tout ce qui a été appris depuis sur la grosse centrale s'y applique, mais une chose lui est propre : quand les emplacements sont comptés, chaque emplacement doit porter la meilleure machine du catalogue. La version 7 d'origine mettait des 4,5 MW sur mât de 100 m. La version 11 a montré que la 6 MW à rotor de 175 à 180 m, classe III, est le kWh supplémentaire le moins cher de toute la famille. Sur six emplacements, passer de 4,5 à 6 MW, c'est +33 % de puissance et, avec le grand rotor, +45 % d'énergie, pour la même crête, le même dossier paysage et avifaune, et un raccordement qui reste sur un poste de distribution.
| Élément | V7 d'origine (07/10/26) | V7 révisée (10/10/26) |
| Éoliennes | 6 x 4,5 MW, mât 100 m, rotor 2024 | 6 x 6 MW, rotor 175 à 180 m, classe III, mât 120 m |
| Raccordement | 22 MW | 36 MW, dimensionné sur la production (V11) |
| Bassins | 2 x 60 000 m³, 44 MWh | 2 x 82 000 m³, 60 MWh, pour garder 20 % de pilotable |
| Pelton / pompes | 3 x 2 MW / 8 MW à vitesse variable | 3 x 3 MW / 12 MW à vitesse variable |
| Conduite | DN1000 | DN1100, ballon anti-bélier au pied |
| Photovoltaïque | 8 MWc trackers, 2 MWc flottant | 8 MWc trackers bifaciaux, 0,3 MWc talus ; flottant en option sites secs |
| Retenue de pluie | 200 000 m³ | 200 000 m³, canal de ceinture en option |
| Eau en climat sec | couverture des bassins | impluvium V12 : argile et panneaux collecteurs, zéro camion |
| Méthode de calcul | heures équivalentes | modèle horaire paramétré (V13), 8 760 heures |
| Électricité vendue | 91 GWh (90 au modèle) | 134 GWh |
| Part pilotable | 17 % annoncé, 19 % au modèle | 21 % |
| Investissement en série | 56,5 M€ (éolien à 1,02 M€/MW) | 69 M€ à 0,91 M€/MW ; 79 M€ à 1,2 |
| Investissement par GWh annuel | 0,62 M€ | 0,52 M€ |
| LCOE privé / public | 46 / 39 €/MWh | 36 / 30,5 à 0,91 ; 40,5 / 34 à 1,2 |
| Temps de retour | 7,1 ans | 5,4 ans à 0,91 ; 6,2 à 1,2 |
------------------------------
1. LE MODÈLE HORAIRE, ÉTAPE PAR ÉTAPE
------------------------------
Le modèle est celui de la
version 13, paramétré, auquel deux paramètres ont été ajoutés pour cette page : la puissance des trackers et celle des talus. L'appel
python3 hydroloop_muhleisen_2026_v13_simulation.py 6.5 0 1.0 2 6 4.5 22 44 6 8 8 0 redonne la version 7 d'origine ; l'appel
6.5 0 1.09 0 6 6 36 60 9 12 8 0.3 donne la version révisée. Chaque étape a été lancée séparément pour qu'on voie ce que chacune apporte.
| Étape | Éolien | Raccordement | Stock | Vendu | Pilotable | Investissement (série, 0,91 M€/MW) | LCOE privé / public |
| V7 d'origine au modèle | 6 x 4,5 MW, rotor 2024 | 22 MW | 44 MWh | 90 GWh | 19 % | 56,5 M€ (à 1,02) | 46 / 39 (page d'origine) |
| 1. Grand rotor classe III, raccordement 27 MW, flottant retiré, pompes à vitesse variable | 6 x 4,5 MW | 27 MW | 44 MWh | 104 GWh | 20 % | 55 M€ | 40 / 34 |
| 2. Bassins de 82 000 m³ | 6 x 4,5 MW | 27 MW | 60 MWh | 104 GWh | 21 % | 55,6 M€ | 40,5 / 34,5 |
| 3. Machines de 6 MW, Pelton 9 MW, pompes 12 MW, DN1100 | 6 x 6 MW | 36 MW | 60 MWh | 134 GWh | 21 % | 69 M€ | 37,5 / 31,5 |
| 4. Génie civil amorti sur 60 ans (V14) | | | | 134 GWh | 21 % | 69 M€ | 36 / 30,5 |
L'étape 2 ne rapporte rien en énergie, elle rend la règle des 20 % vraie avec les grosses machines : c'est le même choix qu'en version 13. L'étape 3 est le levier : +30 GWh pour +13,5 M€, un kWh supplémentaire à 27 €/MWh. Les pompes à vitesse variable sont comptées dès l'étape 1 parce que le modèle les suppose, comme la version 14 l'a écrit ; la version 7 d'origine les avait d'ailleurs déjà prévues.
| Vent moyen à 120 m | Heures éoliennes | Vendu | Pilotable | Écrêté | LCOE privé / public à 0,91 | à 1,2 |
| 5,5 m/s | 2 760 h | 104 GWh | 26 % | 0,2 % | 46 / 39 | 52 / 44 |
| 6,5 m/s (référence) | 3 600 h | 134 GWh | 21 % | 0,2 % | 36 / 30,5 | 40,5 / 34 |
| 7,5 m/s | 4 290 h | 158 GWh | 18 % | 0,4 % | 30,5 / 26 | 34 / 29 |
------------------------------
2. LES CHIFFRES EN SÉRIE DE 10 CENTRALES
------------------------------
| Poste | V7 d'origine (M€) | V7 révisée (M€) | Ce qui change |
| 6 éoliennes | 27,6 (4,5 MW à 1,02 M€/MW) | 32,9 à 0,91 ; 43,2 à 1,2 (6 MW) | grand rotor, mât 120 m, deux colonnes de prix |
| Photovoltaïque trackers 8 MWc bifaciaux et talus | 4,6 | 4,75 | bifacial au même prix, 0,3 MWc de talus |
| Photovoltaïque flottant 2 MWc | 2,1 | 0 (option sites secs, 1,5) | 45 €/MWh pour son propre kWh en tempéré |
| Bassins 2 x 82 000 m³, drainage, digues | 2,3 | 2,9 | exposant 0,8 sur le stock |
| 3 Pelton de 3 MW, pompes 12 MW à vitesse variable, usine, trompe | 14,5 | 21,2 | exposant 0,7, plus 10 % pour la vitesse variable |
| Conduite DN1100, ballon anti-bélier | 2,8 | 3,7 | débit +50 % |
| Retenue de pluie, part à la charge de la centrale | 0,8 | 0,8 | rien |
| Raccordement 36 MW, contrôle-commande, bâtiment | 1,8 | 2,5 | poste de distribution, pas de poste HTB |
| Lidar 12 mois, stock de pièces, instrumentation, sismomètre, station de salissure | | 0,35 | méthode des versions 10 à 14 |
| Total | 56,5 | 69,1 à 0,91 ; 79,4 à 1,2 | |
| OPEX par an | 0,9 | 1,0 | équipe partagée en série |
Recettes au prix bas : 134 GWh à 90 €/MWh, 12,05 M€ ; surprix du pilotable 0,6 ; prime de capacité 1,05 pour 9 MW ; réserve de fréquence 0,05 ; OPEX 1,0 ; net 12,7 M€ ; retour 5,4 ans à 69 M€, 6,2 à 79. LCOE avec le génie civil (12,4 M€) amorti sur 60 ans comme en version 14 : 36 / 30,5 €/MWh à 0,91 M€/MW, 40,5 / 34 à 1,2.
------------------------------
3. CE QUI VIENT DES VERSIONS 8 À 14, SANS CHANGER LES GWh
------------------------------
* Campagne lidar de 12 mois et tableau de sensibilité au vent (V10) : sur une crête courte, la différence entre 5,5 et 7,5 m/s est de 104 à 158 GWh ; c'est la première dépense du site.
* Impluvium de la version 12 sur les sites secs : argile du site compactée sous gravier entre les rangées de trackers, gouttières sur les panneaux, positions rosée et pluie, drains par gravité vers le bassin haut. Sur 8 MWc de trackers, environ 26 000 m³ par an sur un site à 300 mm, ce qui couvre l'évaporation de deux bassins de 16 000 m² et rend le circuit fermé autonome sans camion. La version 7 est la version du circuit fermé : c'est à elle que l'impluvium va le mieux.
* Ballon anti-bélier au pied de la conduite (V11 à V13) : la page d'origine disait « cloches » sans les dimensionner ; ici, 4 m³/s dans une DN1100, 4,2 m/s, Joukowsky 42 bars en plus des 30 statiques si la pompe déclenche d'un coup, ballon de 15 à 30 m³ précharge 24 à 27 bars, confirmé par calcul transitoire.
* Pompes à vitesse variable (V14), roulements hybrides, déclenchement par paliers.
* Sismomètre à ondes P sur la vanne de tête, grilles fines devant les injecteurs, berges sans arbres, huile ester, piézomètres et jauges dans les digues, fibre optique dans les câbles 33 kV, stock de pièces de trente jours (V10 à V14).
* Pelton turbinées sur le prix du marché et réserve primaire de fréquence (V10, V11).
* Station de salissure et position grêle des trackers (compléments du 10/10/26).
* Pâturage sous les trackers en tempéré, gravier calcaire clair et modules bifaciaux sur les sites secs (V10, V14).
* Le prix de l'éolien en deux colonnes et le génie civil amorti sur 60 ans avec repowering (V13, V14).
------------------------------
4. CE QUI RESTE PROPRE À LA VERSION 7
------------------------------
* La crête courte. Six emplacements, 2,5 à 3 km de crête à plus de 6 m/s, 4 km² avec l'espacement : trois fois plus de sites que la version 11 et trente fois plus que la version 14. C'est la version qu'un pays, une région ou une coopérative décide seul, avec un poste de distribution et un chantier de deux ans par des entreprises locales.
* Le seuil de concession hydroélectrique en France, 4,5 MW : la version 7 d'origine le dépassait déjà avec 6 MW, la révisée avec 9. La variante sous seuil reste 2 x 2,2 MW de Pelton, avec une soirée de pointe plus courte et le même stock ; dans les pays sans ce seuil, la question ne se pose pas.
* La retenue de pluie de 200 000 m³ et ses 147 MWh de réserve gardent leur rôle : les semaines humides, elle remplace le pompage ; en climat sec, c'est l'impluvium qui la remplit.
* Le dossier paysage et avifaune des six éoliennes décide toujours du calendrier, pas la boucle d'eau ; des machines de 6 MW à 180 m de rotor sont 20 m plus hautes en bout de pale que des 4,5 MW, ce qui s'écrit dans le dossier dès le début.
------------------------------
5. POUR LE PLAN MONDIAL
------------------------------
Le plan comptait 25 000 versions 7 à 91 GWh pour 2 280 TWh. En versions 7 révisées à 134 GWh, il en faut 17 000, pour 1 175 milliards de centrales au lieu de 1 410. Le budget des centrales du plan A passe de 4 500 à 4 250 milliards (5 000 au prix du marché de l'éolien), et le nombre de sites de 107 000 à 99 000. La page du plan est mise à jour avec ces chiffres.
------------------------------
6. POINTS DE VIGILANCE
------------------------------
* Les 6 MW à grand rotor sont de classe IEC III : la campagne lidar doit confirmer une turbulence modérée sur la crête ; sinon, l'étape 3 revient à des 4,5 MW et la version révisée s'arrête à l'étape 2, 104 GWh et 40 / 34 €/MWh, ce qui reste mieux que l'origine.
* Le raccordement à 36 MW suppose un poste source de distribution avec cette capacité à portée ; c'est l'avantage de la version 7 sur les grosses versions, à vérifier site par site.
* Les coûts de l'usine et de la conduite sont mis à l'échelle depuis la version 7 d'origine par les mêmes lois que la version 13 ; un devis les remplacera.
* Le modèle horaire garde ses limites : pas de prix horaires réels, pas de corrélation vent-soleil mesurée, pas d'arrêts.
* Les chiffres en série ne valent qu'à partir de la dixième centrale identique.
------------------------------
CONCLUSION
------------------------------
La version 7 révisée ne change rien à ce qui fait la version 7 : une crête courte, un circuit fermé, une retenue de pluie, un dossier simple. Elle y met ce que les versions 8 à 14 ont appris, et surtout une évidence qui n'avait pas été écrite : quand les emplacements sont comptés, chacun doit porter la meilleure machine. 134 GWh au lieu de 91, 36 €/MWh au lieu de 46, sur une base horaire que n'importe qui peut refaire. Plans, schémas, textes et code sous licence CC BY 4.0.
------------------------------
SOURCES
------------------------------
Hydroloop Muhleisen 2026 V7, la page d'origine du 07/10/26
Hydroloop Muhleisen 2026 V11, le grand rotor et le raccordement sur la production
Hydroloop Muhleisen 2026 V12, l'impluvium
Hydroloop Muhleisen 2026 V14, pompes à vitesse variable, génie civil sur 60 ans, sûreté
Le modèle horaire paramétré (Python, sans bibliothèque), avec les paramètres photovoltaïques ajoutés pour cette page
Les bonnes idées du site
Le plan mondial
Olivier Muhleisen en collaboration avec Claude (Anthropic), octobre 2026. Plans, schémas, textes et code sous licence CC BY 4.0.
