Hydroloop Muhleisen 2026, version 4 ECO fermée : la micro-STEP de 1 MW en circuit d'eau entièrement fermé, sans cours d'eau, alimentée en eau par la pluie seulement. 06/10/26

Version 4 de la refonte 2026 de l'Hydroloop trompe Muhleisen. C'est la version 3 ECO sans la prise d'eau sur le ruisseau : une STEP pure, le plancher de simplicité de la série. Voir aussi la version 1 et la version 2.

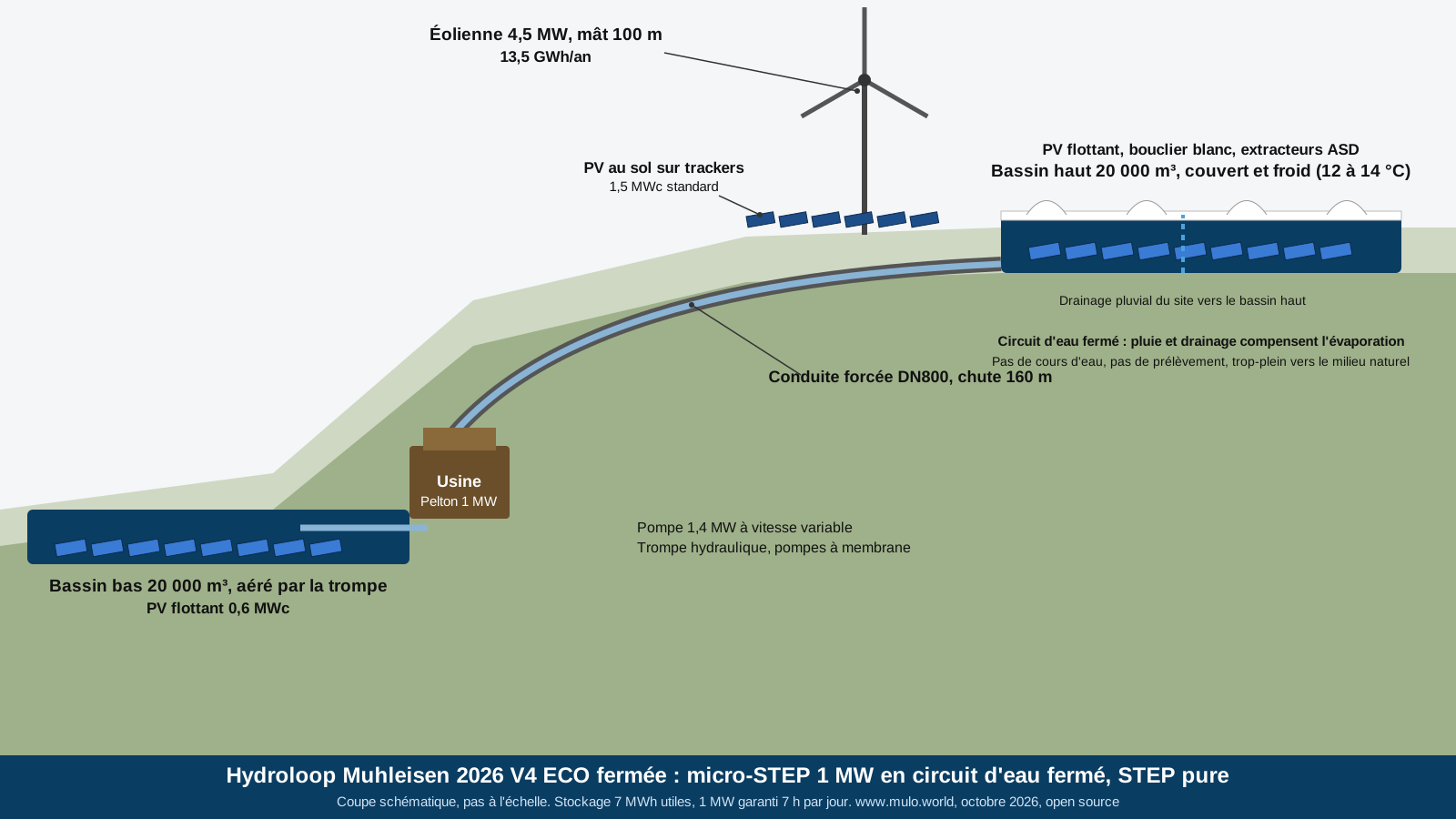

Schéma Hydroloop Muhleisen 2026 V4 ECO fermée
------------------------------
LE PRINCIPE
------------------------------

Les versions 2 et 3 s'appuient sur un ruisseau de versant pour remplir le bassin haut par gravité. La version 4 s'en passe : l'eau tourne en circuit fermé entre les deux bassins, et seule la pluie compense les pertes. C'est la configuration la plus classique d'une station de transfert d'énergie par pompage, celle de la micro-STEP d'Ajaccio validée par la CRE en mai 2026, et elle s'installe partout où il y a 160 m de dénivelé, sans cours d'eau, sans autorisation au titre de la loi sur l'eau pour un prélèvement, sans impact sur un milieu aquatique.

Le prix de cette simplicité : la garantie de production redevient dépendante de la météo de la veille, et la version ECO n'a pas de biogaz pour couvrir les semaines sans vent.

------------------------------
1. LE BILAN D'EAU EN CIRCUIT FERMÉ
------------------------------

C'est la question qui décide si cette version est possible. Elle l'est, avec une large marge.

PosteVolume annuelRemarque
Évaporation sur 8 000 m² de bassins nus7 000 à 8 000 m³ de pertes800 à 1 000 mm par an en France
Évaporation avec PV flottant et bouclier blanc (70 à 80 % de couverture)2 000 à 3 000 m³ de pertesvaleur retenue
Infiltration sur géomembrane soudéenégligeablecontrôle annuel des soudures
Garnitures de pompe, purges, nettoyage200 à 500 m³ de pertes
Pluie directe sur les bassins5 600 m³ d'apport8 000 m² × 0,7 m
Drainage du site de 20 ha vers le bassin haut140 000 m³ d'apportfossés et noues, décanteur avant le bassin
Bilanapports 40 fois supérieurs aux pertesle trop-plein évacue l'excédent vers le milieu naturel

* Premier remplissage : 40 000 m³, apportés par le drainage en 3 à 4 mois avant la mise en service, ou par citernes si le calendrier l'exige. C'est le seul appoint d'eau de la vie de l'installation, hors vidange d'entretien.
* Le drainage n'est pas qu'un appoint : 140 000 m³ qui arrivent par gravité dans le bassin haut remplacent 7 % du pompage, soit 0,14 GWh par an. C'est la seule énergie naturelle de cette version.
* Qualité de l'eau : une eau qui tourne pendant des années s'enrichit en matières organiques et en algues. La couverture des bassins, l'aération par la trompe hydraulique et le renouvellement partiel par le trop-plein règlent le problème. C'est pour cela que la couverture froide est gardée dans toutes les versions.

------------------------------
2. CE QUI EST GARDÉ (IDENTIQUE À LA VERSION 3 ECO)
------------------------------

* Le site : friche ou carrière avec plan d'eau existant, 160 m de dénivelé, poste HTA proche.
* Deux bassins de 20 000 m³ en géomembrane, bassin haut couvert d'un bouclier blanc flottant et ventilé par extracteurs ASD.
* La boucle : Pelton 1 MW, pompe multicellulaire 1,4 MW à vitesse variable, conduite DN800, 7 MWh utiles, 1 MW pendant 7 h par cycle.
* L'éolienne 4,5 MW, mât 100 m : 13,5 GWh.
* Le photovoltaïque standard 1,5 MWc sur trackers mono-axe : 2,2 GWh, pompage en courant continu direct.
* Le photovoltaïque flottant 0,6 MWc : 0,65 GWh, anti-évaporation, indispensable ici au bilan d'eau.
* La trompe hydraulique : air comprimé gratuit pour l'aération, les vannes de sécurité pneumatiques et deux pompes à membrane de désensablement.
* Le drainage pluvial vers le bassin haut et les cloches anti-bélier sur la conduite.

Retiré par rapport à la version 3 : la prise d'eau, la conduite gravitaire, le décanteur de prise et la passe à poissons (0,5 M€ en série).

------------------------------
3. FONCTIONNEMENT
------------------------------

L'éolienne et le photovoltaïque sont vendus en direct quand le prix est bon. Aux heures de prix bas ou négatifs (513 heures en 2025 selon RTE), la pompe remonte 550 L/s vers le bassin haut, qui se remplit en 10 heures. Le soir et aux pics, la Pelton turbine à 1 MW pendant 7 h. La boucle consomme 3,4 GWh par an de pompage et en restitue 2,5 aux heures chères.

Après une semaine sans vent ni soleil, le drainage seul remplit 7 % du bassin, soit 30 minutes à 1 MW par jour. C'est la limite de cette version : la puissance garantie dépend de la météo de la veille. Les versions 2 et 3 la lèvent avec un ruisseau, la version 1 avec le biogaz.

------------------------------
4. BILAN EN SÉRIE DE 10 MODULES
------------------------------

PosteÀ l'unité (M€)En série (M€)
Éolienne 4,5 MW, mât 100 m5,74,6
Photovoltaïque standard 1,5 MWc sur trackers1,050,85
Photovoltaïque flottant 0,6 MWc0,80,65
Bassins, couverture froide, drainage (site réutilisé)1,20,95
Pelton, pompe, conduite, trompe, pompes à membrane3,02,4
Raccordement, contrôle-commande, bâtiment0,80,65
Total12,5510,0

Production annuelle : éolien 13,5 GWh, photovoltaïque 2,85 GWh, pompage 3,4 GWh consommé et 2,5 GWh restitué. Électricité vendue : 15,45 GWh, dont 2,5 GWh pilotables selon météo. OPEX 0,17 M€. Recette nette 1,42 M€ par an (électricité 0,09 €/kWh, prime de capacité et flexibilité 0,2 M€, inférieure aux versions à ruisseau parce que la garantie est moins ferme).

------------------------------
5. ROI ET LCOE DES QUATRE VERSIONS (EN SÉRIE DE 10)
------------------------------

IndicateurV1 complèteV2 + ruisseauV3 ECOV4 ECO fermée
Investissement en série11,7 M€12,2 M€10,5 M€10,0 M€
Électricité vendue16,25 GWh20,65 GWh19,85 GWh15,45 GWh
Pilotable garanti2,5 GWh selon météo + 0,9 biogaz3,8 GWh toute l'année + 0,9 biogaz3,8 GWh toute l'année2,5 GWh selon météo
Chaleur vendue1,1 GWh1,1 GWh00
Recette nette annuelle1,52 M€1,95 M€1,91 M€1,42 M€
Temps de retour simple7,7 ans6,3 ans5,5 ans7,0 ans
LCOE, financement privé 4 % sur 30 ans57 €/MWh47 €/MWh40 €/MWh48 €/MWh
LCOE, financement public 3 % sur 35 ans49 €/MWh41 €/MWh34 €/MWh41 €/MWh
À l'unité, hors série9,6 ans, 68 €/MWh7,8 ans, 56 €/MWh6,9 ans, 48 €/MWh8,8 ans, 58 €/MWh
Besoin d'un cours d'eaunonouiouinon

------------------------------
6. LECTURE
------------------------------

* La version 4 coûte 5 % de moins que la version 3 mais produit 22 % de moins et garantit moins : le ruisseau vaut 8 €/MWh et une garantie 365 jours. Quand il existe, il faut le prendre.
* Quand il n'existe pas, la version 4 reste compétitive : 41 à 48 €/MWh, au niveau de l'éolien et du solaire neufs, avec 7 h de stockage et une durée de vie de 50 ans pour le génie civil.
* C'est la version qui a le plus de sites possibles en France : toute carrière ou friche de versant avec 160 m de dénivelé, sans contrainte de milieu aquatique.
* À cette taille, une batterie de 7 MWh coûte deux à trois fois moins que la boucle d'eau. La STEP se justifie par la durée de vie, l'absence de métaux critiques et la série, pas par le prix du stockage seul.

------------------------------
7. POINTS DE VIGILANCE
------------------------------

* Le bilan d'eau repose sur la couverture des bassins : sans PV flottant ni bouclier, l'évaporation triple et il faut un appoint les années sèches.
* Le trop-plein doit être dimensionné pour la crue décennale du bassin versant drainé, avec rejet au milieu naturel conforme.
* Le LCOE dépend d'abord du vent du site : 5,5 m/s de moyenne au lieu de 6,5 ajoute 10 €/MWh.
* Les chiffres en série ne valent qu'à partir du dixième module identique. Prévoir 3 à 5 ans d'études et d'autorisations.

------------------------------
SOURCES
------------------------------

Actu-Environnement : cinq projets de stockage retenus par la CRE en Corse
Eonergie : la CRE valide cinq projets de stockage en Corse
RTE : bilan électrique 2025, prix et heures négatives
Renouvelle : la STEP de Revin, bassin supérieur artificiel en circuit fermé
Wikipédia : station de transfert d'énergie par pompage

Olivier Muhleisen en collaboration avec Claude (Anthropic), octobre 2026. Plans libres de droit, open source.
